Siedmiu chętnych do budowy linii na Pieczewo

18 07 2020

Pokerowa zagrywka miasta, by przeczekać górkę cenową na rynku budowlanym, najwyraźniej okaże się skuteczna. W powtórzonym przetargu na rozbudowę olsztyńskiej sieci tramwajowej swoje oferty złożyło aż siedem firm i konsorcjów, a na dodatek wszystkie te oferty mieszczą się w kosztorysie inwestycji.

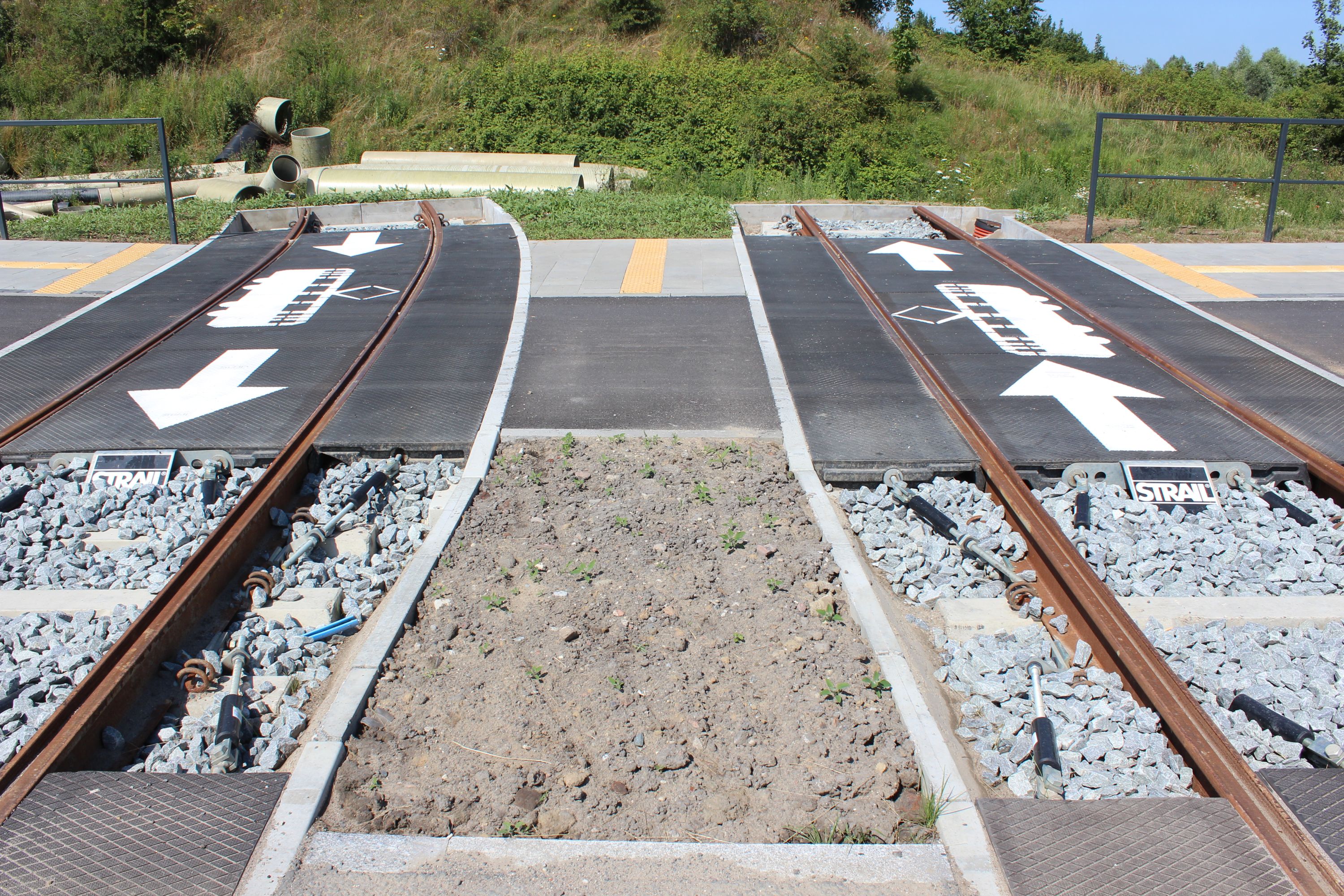

Początek przyszłego toru na pętli Ujeścisko w Gdańsku (17 lipca 2020)

Początek przyszłego toru na pętli Ujeścisko w Gdańsku (17 lipca 2020) © OlsztyńskieTramwaje.pl

Po fiasku pierwszego przetargu, który został unieważniony z powodu ofert znacznie przewyższających kosztorys, przyszło nam czekać dwa pełne lata, by został wybrany wykonawca budowy linii na Pieczewo. Choć można było przypuszczać, że kryzys gospodarczy nadejdzie prędzej niż później, skoro dobra koniunktura trwała nieprzerwanie od dekady (a w Polsce wówczas od prawie trzech), to i tak zakładanie, że nastąpi to na tyle szybko, że zdążymy z realizacją i rozliczeniem projektu do końca terminu (wtedy był to koniec 2022 roku) wyznaczonego przez Unię Europejską, było trochę hazardem. Olsztyn jednak jak rasowy gracz wyczekał, ile się dało i wygląda na to, że ryzyko się opłaci. Należy tu zauważyć, że nasze miasto nie zasypiało gruszek w popiele i nie czekało bezczynnie – udało się w międzyczasie zwiększyć wartość dofinansowania projektu z funduszy unijnych, dzięki czemu środki przeznaczone na rozbudowę wzrosły niemal dwukrotnie – z 246 do 479,7 mln zł.

W piątek 17 lipca 2020 roku po otwarciu ofert okazało się, że być może uda się nawet jeszcze co nieco zaoszczędzić, bo nie dość, że wszystkie mieszczą się w kosztorysie, to jeszcze najtańsza jest aż o 97,5 mln zł niższa od kwoty, jaką Olsztyn gotowy jest przeznaczyć na projekt. Złożyła tę ofertę znana w branży torowej krakowska spółka ZUE, która chce wykonać prace za 382 248 133,35 zł. Kolejne – według ceny – oferty pochodzą od konsorcjum Polimexu Mostostalu i Trakcji PRKiI (403 164 353,11 zł), konsorcjum Mirbudu i Kobylarni (437 870 465,79 zł), Budimexu Budownictwo (444 446 223 zł), Torpolu (453 677 501,94 zł), konsorcjum Roverpolu i hiszpańskiej spółki Rover Infraestructuras (467 277 000 zł) oraz konsorcjum firmy Gülermak i jej tureckiej spólki-matki Gülermak Ağır Sanayi İnşaat ve Taahhüt (467 350 304,85 zł).

Cena będzie stanowić tylko 60% końcowej oceny, ale w wielu kwestiach oferenci zadeklarowali zgodność, więc ponad jedną czwartą punktów otrzymają wszyscy (15% za utrzymanie liniowego ruchu tramwajowego na skrzyżowaniu alei Piłsudskiego i ulicy Kościuszki przez cały okres budowy; 10% za wydłużenie trzyletniej gwarancji o dwuletnią rękojmię; 1% za zadeklarowanie przebadania połowy spawów szyn – pełną listę kryteriów można znaleźć w naszym tekście z kwietnia 2020 roku).

Moderus Beta MF 19 AC #2811 bez przydziału linii na przystanku Opera we Wrocławiu (12 czerwca 2020)

Moderus Beta MF 19 AC #2811 bez przydziału linii na przystanku Opera we Wrocławiu (12 czerwca 2020) © OlsztyńskieTramwaje.pl

Ewentualna nadwyżka to doskonała wiadomość, bo oszczędności rzędu prawie 100 mln zł powinny pozwolić na rozszerzenie projektu. W zanadrzu czekają zadania, z których kilka określilibyśmy jako ważne, a jedno z nich także jako pilne. Według planu rozbudowy sieci w pierwszym etapie mamy do wybudowania poza podstawową linią na Pieczewo cztery inne odcinki torowisk. Z domknięcia pętli tramwajowej na Jarotach od krańcówki Kanta przez Witosa i Krasickiego do skrzyżowania tej drugiej ulicy z Wilczyńskiego zrezygnowano w pierwszej kolejności ze względu na trudności z pozyskaniem gruntu i związane z tym trudności w zaprojektowaniu dobrego dla pasażerów rozwiązania. To wymagałoby rozbiórki kilku pawilonów handlowych w pobliżu skrzyżowania Witosa i Kanta, a nie wydaje się, by była ku temu wola i odwaga, więc tej opcji nie uwzględniamy wśród możliwych – miejmy nadzieję, że tylko na razie,  – do realizacji.

Pierwszym z możliwych rozszerzeń projektu mogłaby być budowa torowiska w ulicy Dworcowej od placu Inwalidów Wojennych do placu Konstytucji 3 Maja, czyli Dworca Głównego. Ta opcja wydaje się jednak najsłabsza, bo linia z Pieczewa do dworca jadąca tą trasą omijałaby jednak dość istotne generatory ruchu przy alei Piłsudskiego i w Śródmieściu, a poza tym sporym problem pozostaje wygodne dla pasażerów włączenie takiej linii w węzeł przy Dworcu Głównym, co jest pokłosiem niefortunnej decyzji sprzed lat o umieszczeniu przystanku tramwajowego na środku ronda na placu Konstytucji 3 Maja.

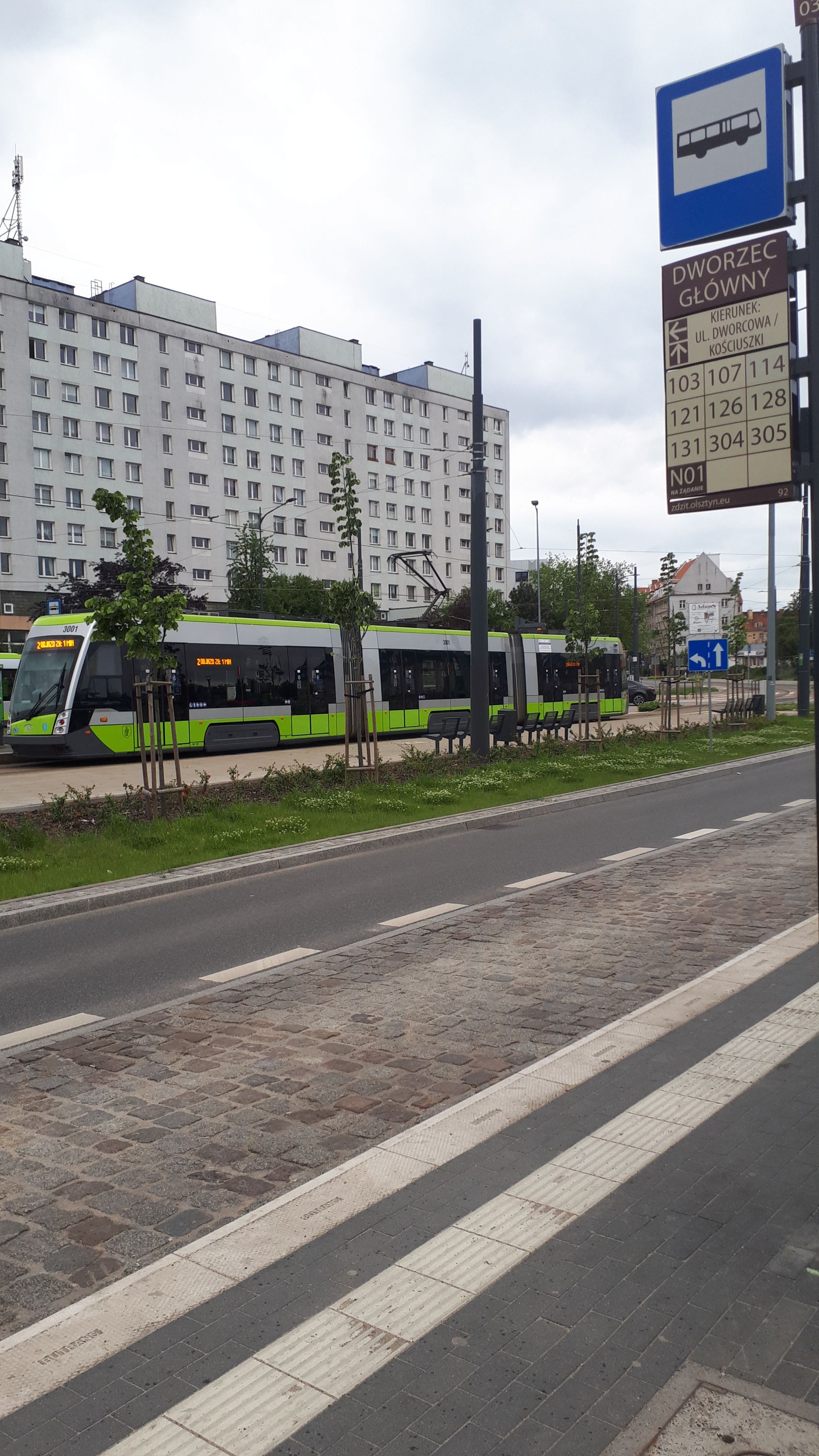

Przystanek Dworzec Główny (6 czerwca 2020)

Umieszczenie przystanku tramwajowego Dworzec Główny na środku ronda przy placu Konstytucji 3 Maja uniemożliwia korzystanie z niego przez ewentualne przyszłe linie prowadzące od strony ulicy Dworcowej © OlsztyńskieTramwaje.pl

Druga opcja to przedłużenie linii do Uniwersytetu Warmińsko-Mazurskiego w głąb Kortowa wzdłuż alei Warszawskiej i ulicy Dybowskiego. W ostatnich założeniach planowano dociągnięcie torowiska do budynku Centrum Konferencyjnego UWM, choć nie powinno się zamykać możliwości dalszej rozbudowy – wszak tramwaj dwukierunkowy pozwala to robić elastycznie, nawet po jednym przystanku. Dopiero taka wydłużona trasa dzisiejszej „trójki” pozwoliłaby myśleć o skierowaniu do Kortowa kolejnej linii – z Jarot – i zastąpieniu części autobusów kursujących dziś do kampusu uniwersyteckiego. Na UWM ostatnio sporo się zmienia, więc może pojawi się tam zapał do wpuszczenia tramwaju na teren miasteczka akademickiego – dotychczas go brakowało, a miastu trudno w tej sprawie działać samemu i uszczęśliwiać uczelnię na siłę.

Możliwość trzecia jest najbardziej prawdopodobna, a z projektów nowych torowisk – najbardziej potrzebna. Mowa oczywiście o tramwaju na całej długości ulicy Wilczyńskiego, a więc nie tylko na Pieczewie, ale także na zachód od niego – na Jarotach i Osiedlu Generałów. Kiedy planowano linię wzdłuż ulicy Witosa, miała ona stać się motorem rozwoju południowych Jarot, co rzeczywiście nastąpiło, ale to w okolicy ulicy Wilczyńskiego, która jest nie tylko kręgosłupem komunikacyjnym, ale i handlowym osiedla, mieszka i przemieszcza się największa w tej części miasta grupa potencjalnych pasażerów tramwaju. Budowa tu linii tramwajowej byłaby – jak wszędzie w Olsztynie do tej pory – okazją do ulepszenia otoczenia: uspokojenia ruchu, ucywilizowania parkowania, budowy dróg rowerowych, poszerzenia chodników. A mieszkańcy Osiedla Generałów oddalonego dziś od linii tramwajowej o jeden przystanek, ale ze względu na odległości i ukształtowanie terenu w dużej mierze mający utrudniony do niej dostęp, mogliby w końcu skorzystać z dobrodziejstw tego środka komunikacji. Tu znów: tramwaj dwukierunkowy pozwala bez windowania kosztów połączyć nawet krótkimi odcinkami połączyć z siecią rejony mogące przyciągnąć do transportu miejskiego nowych pasażerów. Za przykład niech posłuży otwarta 30 czerwca 2020 roku gdańska trasa na Lawendowe Wzgórze. 320-metrowa odnoga od dużej pętli i węzła przesiadkowego Ujeścisko bardzo przypomina ewentualną olsztyńską linię na Osiedle Generałów (także ze względu na warunki terenowe), a decyzja o jej budowie podjęta w 2019 roku, rok po rozpoczęciu prac, pozwoliła poprawić skomunikowanie sporego osiedla z resztą miasta.

Pesa Jazz Duo 128NG #1065 na linii 12 na przystanku końcowym Lawendowe Wzgórze (17 lipca 2020)

Pesa Jazz Duo 128NG #1065 na linii 12 na przystanku końcowym Lawendowe Wzgórze w Gdańsku (17 lipca 2020) © OlsztyńskieTramwaje.pl

Ostatnia możliwość wydania ewentualnej nadwyżki z projektu linii na Pieczewo to kwestia i ważna, i pilna. Chodzi oczywiście o rozbudowę zajezdni tramwajowej MPK Olsztyn. Dziś hala postojowa umożliwia pomieszczenie tam 18 wozów, a tramwajów będzie wkrótce – po zakończeniu dostaw przez Durmazlara – 27, co oznacza konieczność nocowania przez 9 pojazdów pod chmurką. Zważywszy na ich cenę oraz naszpikowanie elektroniką szkoda byłoby wystawiać którekolwiek na niekorzystny wpływ warunków atmosferycznych i to bez względu na to, czy ten los spotkać miałby Tramino, czy Panoramy. Tu niestety wrogiem mógłby okazać się czas – dotychczas wiele wskazywało na to, że pieniędzy będzie raczej brakować, więc przygotowania do rozbudowy zajezdni w zasadzie się nie rozpoczęły. Potrzebny byłby projekt i decyzja, gdzie nowa hala miałaby stanąć. W zależności od tego, czy zbudowano by ją w miejscu istniejącej hali warsztatowej dla autobusów czy stanowisk postojowych tychże, trzeba by postawić nowy budynek przeznaczony dla mechaników (pytanie, czy przy Kołobrzeskiej, czy może np. w zajezdni postojowej przy alei Sikorskiego) albo wygospodarować przestrzeń dla parkujących autobusów. Warto jednak pamiętać, że przy powrocie tramwajów do Olsztyna to właśnie zajezdnia była tym elementem, który powstawał najszybciej i najsprawniej i to mimo budowy od podstaw. To pozwala być optymistą.

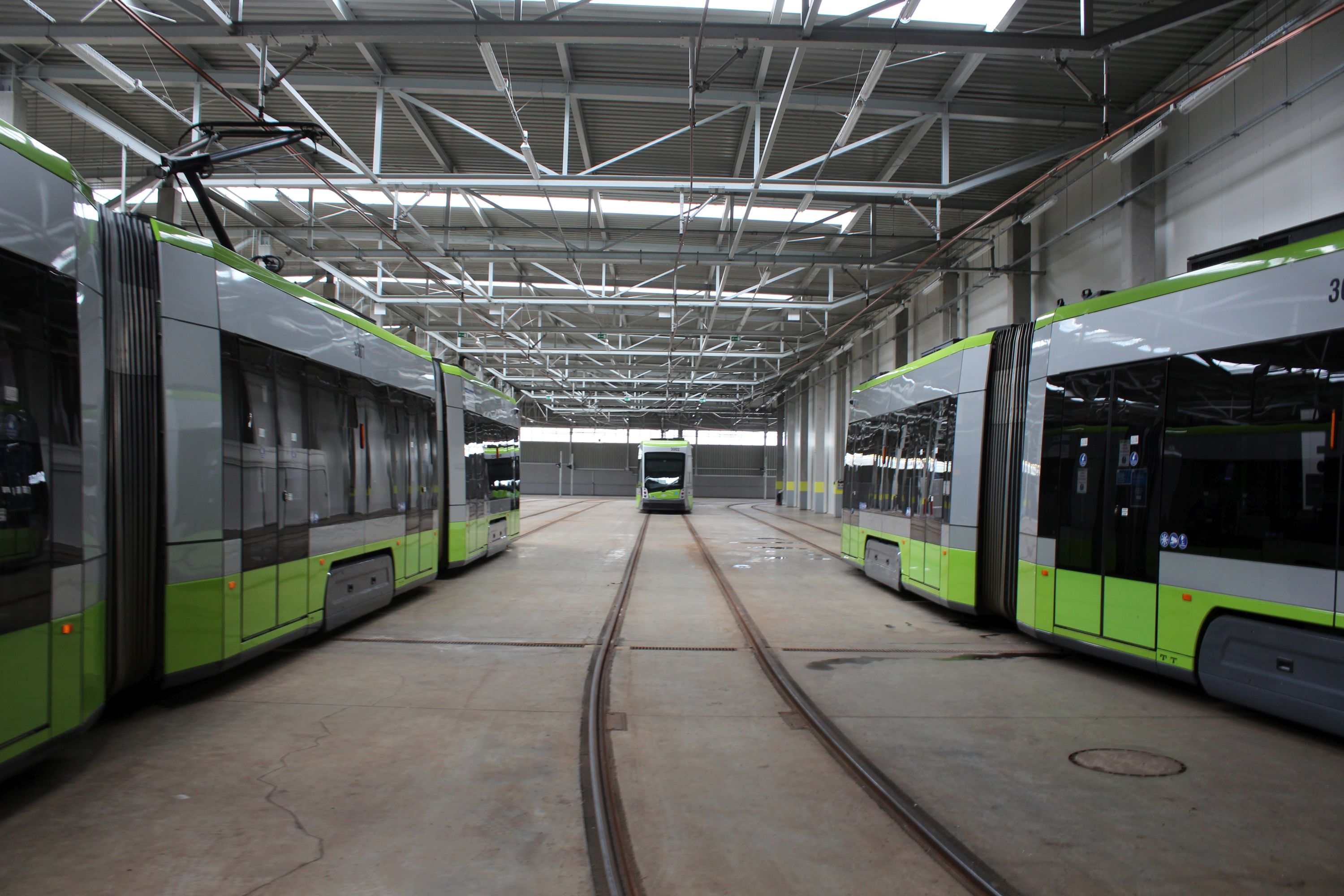

Solarisy Tramino Olsztyn S111O w hali postojowej zajezdni (8 lipca 2020)

Solarisy Tramino Olsztyn S111O w hali postojowej zajezdni (8 lipca 2020) © OlsztyńskieTramwaje.pl

Trudno ocenić, czy możliwe byłoby przeznaczenie nadwyżki na ewentualne skorzystanie z opcji i rozszerzenie zamówienia na zakup tramwajów od Durmazlara o kolejne wozy. Olsztyn może podwoić swoje zakupy i kupić nawet kolejnych 12 pojazdów, ale tu pytanie brzmi, czy byłaby na to zgoda instytucji dofinansowujących, ale przede wszystkim, czy miałoby to sens bez dalszej rozbudowy sieci. Pomijając wspominany wyżej problem z brakiem miejsc postojowych pod dachem trzeba by przekalkulować, czy bez kolejnych nowych tras zbyt wiele tramwajów nie stałoby w zajezdni, co byłoby nieracjonalne ze względu na koszty ich utrzymania.

Podsumowując: nie powinniśmy jednak chyba martwić się, że dotknie nas w tym przypadku syndrom złotej kaczki. Jeśli rzeczywiście w projekcie rozbudowy sieci pojawi się znacząca nadwyżka, to naprawdę będziemy mieli na co ją rozsądnie wydać.

Drugie podejście do budowy linii na Pieczewo

4 04 2020

1 kwietnia ruszył powtórzony przetarg na wybór wykonawcy nowej trasy tramwajowej. Firmę, która zbuduje linię na Pieczewo, Olsztyn próbował już wybrać latem 2018 roku – wówczas przeszkodą okazały się wygórowane żądania koncernów budowlanych. Miasto postanowiło zaryzykować i przeczekać górkę cenową, a jednocześnie szukało możliwości zwiększenia budżetu projektu. Udało się zwiększyć dofinansowanie unijne i zdobyć dodatkowe środki, a i oferty firm budowlanych mogą się okazać niższe w obliczu nadchodzącego kryzysu gospodarczego wywołanego przez pandemię koronawirusa.

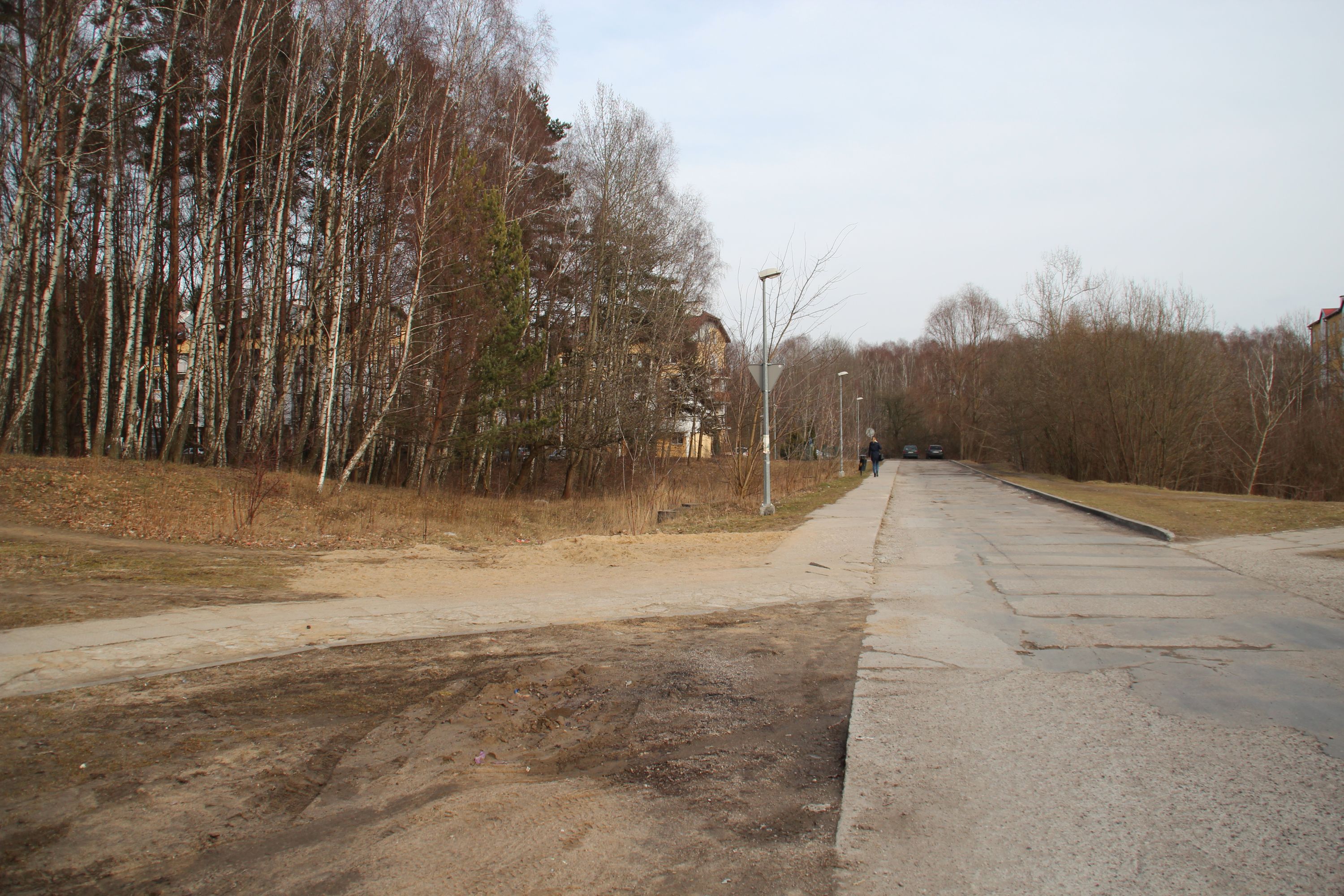

Miejsce planowanego tramwajowego przystanku końcowego Pieczewo przy ulicy Wilczyńskiego (29 lutego 2016)

Miejsce planowanego tramwajowego przystanku końcowego Pieczewo przy ulicy Wilczyńskiego (29 lutego 2016) © OlsztyńskieTramwaje.pl

W ostatnich dniach marca Komisja Europejska zatwierdziła zwiększenie finansowania olsztyńskiego projektu o ponad 188 mln zł. W ten sposób jego całkowita wartość wzrosła do ponad 527 mln zł, z czego ponad 429 mln zł stanowią tzw. wydatki kwalifikowalne, czyli te, które zostaną dofinansowane i to w wyjątkowo wysokim stopniu, bo prawie w 85% (w obecnym budżecie unijnym na lata 2014-2020 to rzadkość). Oznacza to, że miasto dostanie na inwestycję tramwajową ponad 365 mln zł. Do 31 marca 2023 roku powstanie nowa trasa tramwajowa obsługująca południowe sypialnie Olsztyna i rozbudowana zostanie krańcówka w centrum miasta, przy Wysokiej Bramie (zmieni się z jednotorowej w dwutorową). W ramach projektu sfinansowany zostanie też zakup sześciu zamówionych już nowych tramwajów – modelu Panorama produkowanego przez turecką firmę Durmazlar.

Inaczej niż przy budowie pierwszego etapu zdecydowano się na wybór jednego wykonawcy, a nie dzielenie projektu na mniejsze części (choć pamiętajmy, że wówczas była to sytuacja wymuszona wyrzuceniem z budowy hiszpańskiego FCC Construcción, którego tempo prac nie dawało nadziei na zakończenie projektu w terminie). Chętni do udziału w przetargu mogą zgłaszać się do 12 maja 2020, tego samego dnia ma też nastąpić otwarcie ofert, choć doświadczenie uczy, że z powodu licznych pytań oferentów termin ten najprawdopodobniej zostanie przesunięty. O zlecenie mogą konkurować firmy i konsorcja, które wykażą się odpowiednim doświadczeniem w branży drogowej, torowej i mostowej (to ostatnie dlatego, że jednym z elementów projektu jest estakada tramwajowa). Trzeba będzie udokumentować, że w ciągu ostatnich ośmiu lat oferent zrealizował dwie umowy na budowę lub przebudowę co najmniej 500 metrów drogi minimum klasy Z (zbiorczej, czyli powiatowej lub gminnej, jedno- lub dwujezdniowej, dostosowanej do prędkości 40, 50 lub 60 km/h) w terenie zurbanizowanym i miejskim, wśród wymagań są też dwie umowy na budowę lub przebudowę minimum 500 metrów torowiska oraz umowa na budowę lub przebudowę mostu wieloprzęsłowego o najkrótszym przęśle powyżej 30 metrów (przęsła estakady na Nagórkach będą miały od 28 do 39 metrów). Trzeba też spełnić warunki finansowe: wpłacić 10 mln zł wadium, mieć gwarancje na 40 mln zł, a po wygraniu przetargu wpłacić (lub udowodnić np. wekslami) zabezpieczenie o wartości 5% wartości kontraktu. Nie można składać ofert częściowych lub wariantowych. W warunkach przetargu zapisano też informację o karach umownych: za każdy dzień opóźnienia wykonawca będzie musiał zapłacić 0,05% wartości umowy, a za każdy dzień opóźnienia naprawy gwarancyjnej – 0,01%.

Budowa linii tramwajowej przy ulicy Tuwima (18 października 2015) - mijanka przy skrzyżowaniu z ulicą Iwaszkiewicza

Budowa linii tramwajowej przy ulicy Tuwima (18 października 2015) – mijanka przy skrzyżowaniu z ulicą Iwaszkiewicza © OlsztyńskieTramwaje.pl

Zwycięzca będzie miał na realizację całego zadania dokładnie 791 dni od podpisania umowy. To ok. 26 miesięcy, w które wliczają się także przerwy zimowe liczone od 15 grudnia do 15 marca – jeśli pogoda pozwoli, będzie można w tym czasie prowadzić prace. Budowa ma być prowadzona w godzinach od 6:00 do 22:00. Dodatkowym ograniczeniem jest, że całkowite wyłączenie ruchu tramwajowego będzie możliwe tylko na osiem tygodni, w okresie wakacyjnym (lipiec-sierpień), na czas podłączania nowego odcinka do istniejącej sieci na skrzyżowaniu alei Piłsudskiego i ulicy Kościuszki. Jeśli jednak wykonawca zaplanuje utrzymanie ruchu przez cały czas budowy, np. po torowisku tymczasowym albo po jednym torze (może do tego wykorzystać rozjazdy nakładkowe posiadane przez MPK Olsztyn), to dostanie za to dodatkowe punkty przy ocenie ofert.

Głównym kryterium wyboru wykonawcy będzie oczywiście cena – stanowić będzie 60% całkowitej oceny, czyli tyle, ile pozwala prawo. Drugim najwyżej ocenianym elementem (15%) jest deklaracja utrzymania liniowego ruchu tramwajowego na skrzyżowaniu alei Piłsudskiego i ulicy Kościuszki przez cały okres budowy (dopuszczalne będzie czterokrotne wyłączenie ruchu i zamknięcie skrzyżowania na 48 godzin, w weekend lub dni świąteczne). 10% (10 punktów) można otrzymać za wydłużenie okresu gwarancji. Podstawowy, wymagany umową „okres zgłaszania wad” to 36 miesięcy – za zadeklarowanie przez wykonawcę, że da rękojmię nie na trzy, lecz na cztery lata, otrzyma on cztery punkty (4%), jeśli zaś rozszerzy ją do pięciu lat, jego ofercie przyznanych zostanie 10 punktów (10%). Na pięć punktów (5%) może liczyć firma, która zadeklaruje, że dotrzyma zapisanego w umowie terminu, nawet jeśli w trakcie budowy ujawnią się niewidniejące na planach lub źle na nich umieszczone sieci, wymuszające dodatkowe prace (do 70 dni). Po 3%, czyli łącznie 9%, będzie można zdobyć za doświadczenie kierowników – odpowiednio – budowy, robót drogowych i robót torowych. Ostatnie kryterium wynika z naszych olsztyńskich doświadczeń. 1% można otrzymać za zadeklarowanie przeprowadzenia dodatkowych badań spawów szyn. Wymaganych umową jest przebadanie co najmniej 20% połączeń, ale jeśli wykonawca zdecyduje się sprawdzić co najmniej ich połowę, otrzyma dodatkowy punkt.

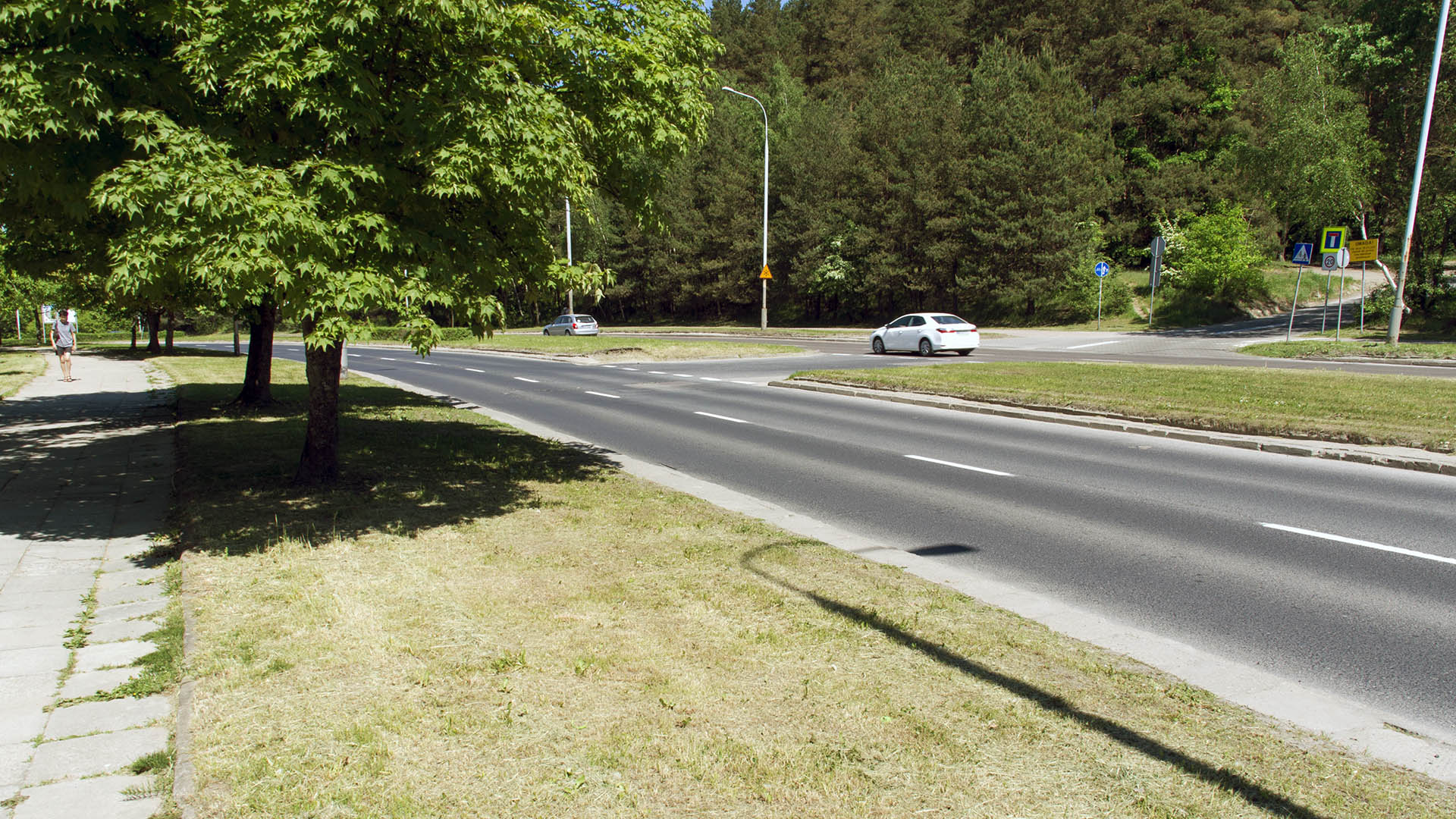

Skrzyżowanie ulicy Krasickiego z bezimienną ulicą prowadzącą przez dawny poligon na Pieczewie do ulicy Pstrowskiego (13 maja 2018)

Skrzyżowanie ulicy Krasickiego z bezimienną ulicą prowadzącą przez dawny poligon na Pieczewie do ulicy Pstrowskiego (13 maja 2018) Fot. Paweł Bukowski

Wiadomo, od czego zaczną się prace – wykonawca będzie musiał wykonać łącznik między ulicami Krasickiego i Szymborskiej, który ma pełnić rolę objazdu w czasie robót. Większa jego część już istnieje – powstała w czasie pierwszego etapu budowy sieci, kiedy wyasfaltowano gruntowe drogi prowadzące przez dawny poligon na Pieczewie. W międzyczasie zmienił się jednak układ drogowy w tej okolicy – wybudowano ulicę Szymborskiej (wcześniej nazywaną nową Pstrowskiego) i trzeba z nią połączyć odcięty w czasie jej budowy odcinek. Łącznikiem będzie ulica Dąbrowskiej, przy której już powstają pierwsze bloki w tej okolicy. Oprócz tego odcinka pierwszeństwo będą miały torowisko w ulicy Wilczyńskiego, prace przy nowej krańcówce Wysoka Brama na placu Jedności Słowiańskiej (będą musiały być poprzedzone badaniami archeologicznym z powodu planowanej budowy kolektora deszczowego) oraz przebudowa napowietrznej linii energetycznej w pobliżu skrzyżowania ulic Synów Pułku i Krasickiego, w miejscu, gdzie stanie estakada tramwajowa.

Jeśli trzeba będzie wyznaczyć objazdy autobusów na czas budowy, wykonawca musi je oczywiście uzgodnić z Zarządem Dróg, Zieleni i Transportu, ale też wybudować czasowe przystanki o utwardzonej nawierzchni, a nawet ustawić tam wiaty, jeśli przystanek będzie uczęszczany albo objazd długotrwały.

Cały projekt to nie tylko budowa torowiska i sieci trakcyjnej wraz z infrastrukturą przystankową – peronami, wiatami, biletomatami i tablicami informacji pasażerskiej. O estakadzie już wspomnieliśmy – dodamy tylko, że będzie miała ok. 275 metrów długości. Powstaną też dwie stacje prostownikowe, zwane czasem podstacjami trakcyjnymi – znajdą się przy ulicach Krasickiego (w pobliżu dzisiejszego przystanku Boenigka) i Wyszyńskiego (w okolicy dzisiejszego przystanku Piłsudskiego). Przebudowane zostaną skrzyżowania, ulice i chodniki wzdłuż trasy linii tramwajowej, powstanie ok. 10 km dróg dla rowerów.

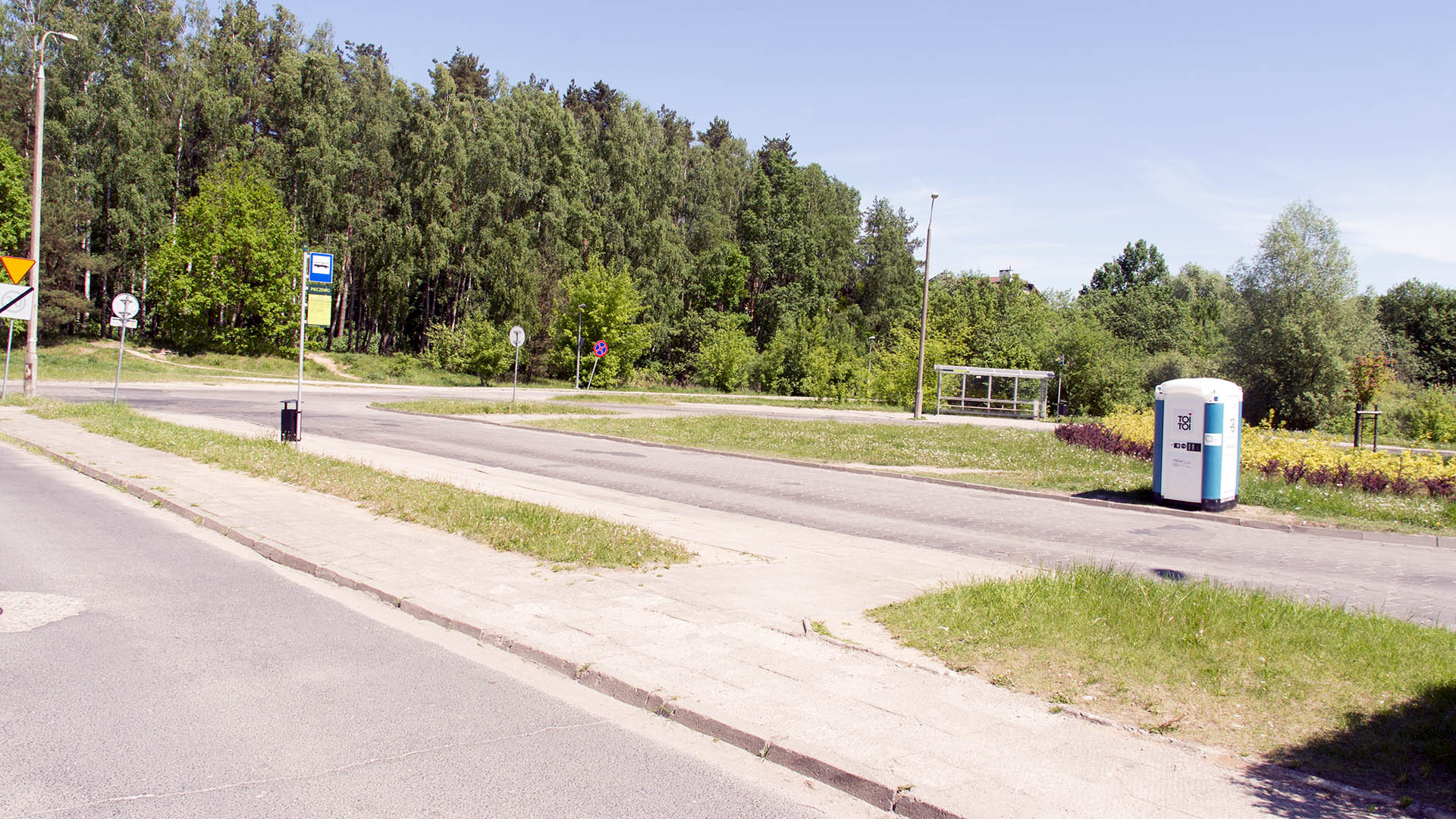

Pętla Pieczewo (13 maja 2018)

Pętla Pieczewo (13 maja 2018) Fot. Paweł Bukowski

Nowa trasa zacznie się na Pieczewie, gdzie w miejscu dzisiejszej pętli autobusowej powstanie czterotorowa krańcówka tramwajowa z placem postojowym dla autobusów, budynkiem socjalnym dla motorniczych i kierowców, wiatą na rowery i parkingiem Parkuj i jedź na 51 samochodów. Węzeł będzie naturalnie większy niż dzisiejsza pętla – obejmie także teren znajdującego się obok niej zieleńca. Ruch samochodowy będzie odbywał się jednokierunkowo dookoła przystanku tramwajowego, po północno-zachodniej stronie krańcówki, przy zagajniku znajdzie się przystanek autobusowy dla wsiadających. Perony tramwajowe będą dwa, wyspowe, między torami 1 a 2 i 3 a 4, o szerokości niecałych czterech metrów, na obu staną dwustronne wiaty oraz tablice informacji pasażerskiej. Na peronie południowym stanie biletomat, co może sugerować, że – podobnie jak na krańcówce Kanta – będzie to peron podstawowy. Na zachód od krańcówki znajdą się pary rozjazdów, które umożliwią wjazd na każdy z jej czterech torów. Nieco dalej, na wysokości bloku Wachowskiego 1 zacznie się wspólny pas tramwajowo-autobusowy, który będzie ciągnął się aż do ulicy Krasickiego (i dalej nią przez pewien czas w kierunku północnym). Autobusy będą jechały po torowisku biegnącym środkiem ulicy, po jego obu stronach znajdą się pasy dla samochodów oraz miejsca parkingowe (równolegle do jezdni). Na całym odcinku Wilczyńskiego między krańcówką a skrzyżowaniem z ulicą Krasickiego wprowadzony zostanie uspokojony ruch, czyli tzw. strefa 30, co jest świetną decyzją, choćby ze względu na bezpieczeństwo dzieci chodzących do znajdującej się tuż przy ulicy szkoły (ogromna SP 33 przy Jeziołowicza 2). Projektanci chyba tak naprawdę nie chcieli ograniczyć prędkości na odcinku objętym „strefą 30”, bo tylko jedno przejście dla pieszych, obok wspomnianej szkoły, będzie wyniesione, czyli wymuszające na kierowcy zwolnienie. Na przejściach przy przystanku Gębika kierowcy będą mogli gnać na złamanie karku, bo żadna fizyczna przeszkoda jak szykana czy właśnie wyniesione przejście dla pieszych nie zmusi ich do ograniczenia prędkości. Tej niewiary dowodzi też fakt zaprojektowania po obu stronach ulicy dróg dla rowerów – w prawdziwej „strefie 30” się tego nie praktykuje, rowerzyści poruszają się po jezdni, bo prędkość samochodów, ograniczona infrastrukturą, nie jest dla nich aż takim zagrożeniem.

Pierwszy po krańcówce przystanek znajdzie się przy skrzyżowaniu z ulicami Żurawskiego i Gębika. Perony powstaną za skrzyżowaniem, czyli po stronie zachodniej w kierunku Jarot i wschodniej w kierunku Pieczewa. Na ten pierwszy będzie można się dostać dwoma przejściami dla pieszych – przy skrzyżowaniu i na końcu peronu, na peronie wschodnim będzie „półtora” przejścia – pełne przy skrzyżowaniu i tylko na stronę południową na końcu peronu. Na peronie w stronę Jarot pojawi się biletomat i tablica informacji pasażerskiej. Przystanek będzie dłuższy niż standardowy – 50 metrów ma umożliwić zatrzymanie się jednocześnie więcej niż jednego pojazdu i przesiadkę.

Skrzyżowanie ulic Krasickiego i Wilczyńskiego po wybudowaniu linii tramwajowej (projekt)

Skrzyżowanie ulic Krasickiego i Wilczyńskiego po wybudowaniu linii tramwajowej (projekt)

Skrzyżowanie ulic Wilczyńskiego i Krasickiego, na którym tramwaj będzie skręcał na północ, w kierunku Nagórek, zostanie przebudowane na rondo, które jednocześnie… rondem nie będzie. Mówiąc precyzyjnie, nie będzie na nim typowego ruchu okrężnego, bo pierwszeństwo na każdym wlocie i przecięciu z torowiskiem będą regulować osobne znaki. Na środku skrzyżowania powstanie rozjazd umożliwiający przedłużenie w przyszłości torów ulicą Wilczyńskiego przez Jaroty. Układ torowy będzie miał kształt odwróconej litery T ze wszystkimi relacjami, czyli także z Krasickiego od strony Nagórek w Wilczyńskiego w stronę Jarot, gdzie powstanie krótki, niespełna 40-metrowy ślepy fragment torowiska, który będzie mógł być wykorzystywany awaryjnie jako trójkąt torowy. Jako tor odstawczy już nie, bo przejście dla pieszych znajdzie się bliżej niż 30 metrów od końca toru, co oznacza, że każdy stojący tam tramwaj – czy to Solaris, czy Durmazlar – blokowałby całkowicie przejście dla pieszych. Szkoda, bo tych dosłownie kilka metrów więcej dawałoby dodatkową możliwość wykorzystania tego miejsca, także w kontekście tego, że po dostawie wszystkich zamówionych tramwajów z Turcji w zajezdni zrobi się ciasno. Rozjazd na środku skrzyżowania będzie wykonany na podbudowie betonowej, dzięki czemu autobusy także rondo będą pokonywały po torowisku. Przystanki w tym miejscu znajdą się za skrzyżowaniem: w kierunku Nagórek na Krasickiego (tu będzie biletomat i tablica informacji pasażerskiej), na Pieczewo – na Wilczyńskiego. Na oba będzie się można dostać z dwóch stron: przejścia na końcach peronów znajdą się bezpośrednio przy skrzyżowaniu, drugie będą oddalone od początków peronów o kilkadziesiąt metrów, trzeba będzie przejść kawałek wzdłuż torów. Oba perony będą dłuższe niż zwykłe (na Krasickiego 60 metrów, na Wilczyńskiego – 50 metrów), żeby ułatwić przesiadki.

Dalej tramwaj pojedzie do nowego ronda turbinowego, które powstanie na skrzyżowaniu ulic Krasickiego, Boenigka i Sobocińskiego. Tu skończy się trambuspas, tu autobusy będą zjeżdżać z torowiska i wjeżdżać na nie. Niecałe 100 metrów dalej tramwaj zjedzie na zachodnią, jarocką stronę ulicy Krasickiego. Tu znajdzie się jedyny na całej nowej trasie odcinek zielonego torowiska – trawa zostanie wysiana na długości… 30 metrów. Tuż za tym pokazowym fragmentem znajdzie się przystanek Boenigka – z peronami bocznymi, w tym jednym połączonym z przystankiem autobusowym (jak np. na istniejącym przystanku Andersa w alei Sikorskiego). Na obu peronach staną tablice informacji pasażerskiej, na tym w stronę Nagórek także biletomat. Za przystankiem stanie budynek jednej z dwóch nowych stacji prostownikowych, o architekturze bardzo przypominającej budowlę o tej samej funkcji znajdującą się przy ulicy Obiegowej. Następnie torowisko – już typu kolejowego, czyli podsypkowe, wysypane tłuczniem – pobiegnie wzdłuż ulicy.

Przystanek przy skrzyżowaniu z Barcza (dziś noszący nazwę Carrefour) będzie miał identyczny układ jak poprzedni: dwa, naprzeciwległe perony boczne z wiatami, ten bliżej jezdni połączony z przystankiem autobusowym, tablice informacji pasażerskiej w obu kierunkach, biletomat na peronie w kierunku centrum. Na terenie przystanku torowisko znajdzie się na podbudowie betonowej, na skrzyżowaniach z jezdniami ułożone zostaną płyty prefabrykowane, a dalej powróci tłuczeń. Tak będzie do przystanku Wańkowicza, gdzie i układ peronów, i ich wyposażenie, i nawierzchnia torowiska będą takie same jak w poprzednim przypadku. Na całym odcinku ulicy Krasickiego, którym pojedzie tramwaj, oddzielone torowiskiem od jezdni pobiegną odnowiony chodnik i nowa droga dla rowerów.

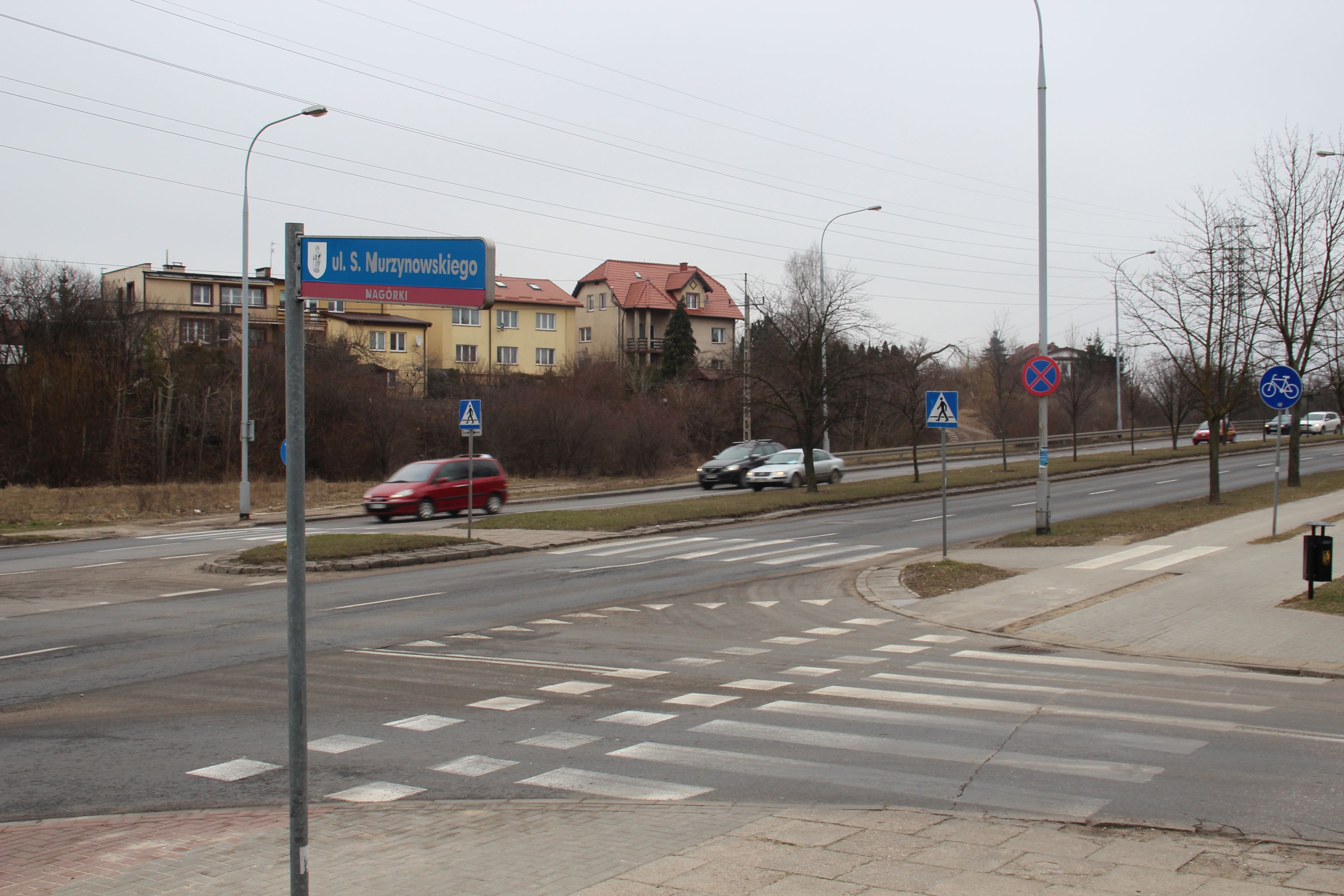

Skrzyżowanie ulic Krasickiego i Murzynowskiego (4 marca 2016)

Skrzyżowanie ulic Krasickiego i Murzynowskiego (4 marca 2016) © OlsztyńskieTramwaje.pl

Przed skrzyżowaniem z ulicą Murzynowskiego powstanie nowy przystanek – wyłącznie dla tramwajów. Będzie on wyposażony jak pozostałe, czyli w dwie wiaty, dwie tablice informacji pasażerskiej i biletomat na peronie w kierunku centrum. Autobusy nadal będą zatrzymywały się przy skrzyżowaniu z ulicą Synów Pułku. Zarówno ich przystanek w kierunku Jarot (na Krasickiego), jak i centrum (na Synów Pułku) zostaną doposażone w tablice informacji pasażerskiej. Mniej więcej 130 metrów za skrzyżowaniem z Murzynowskiego tramwaj wjedzie na estakadę. Na niej będzie obowiązywało go ograniczenie prędkości do 25 km/h (tuż przed nią i tuż za nią – do 45 km/h, na większości trasy tramwaj będzie mógł pojechać jak samochody – 50 km/h).

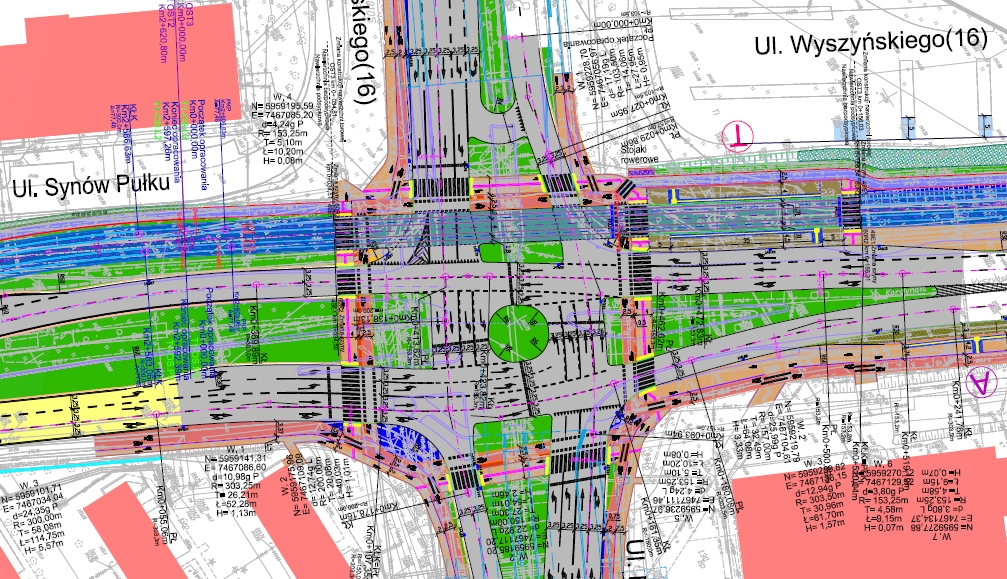

Skrzyżowanie ulic Synów Pułku, Pstrowskiego i Wyszyńskiego, które tramwaj przetnie skrajem, zostanie przebudowane na wersję z wyspą centralną. To forma niestosowana do tej pory w Olsztynie. Przypomina ona nieco kształtem rondo, stąd niektórzy będą ją pewnie z rondem mylić. Różnica jest jednak dość zasadnicza – nie ma tu klasycznego ruchu okrężnego, a wielkość wyspy na środku skrzyżowania daje pewną ilość miejsca, która pozwala na zastosowanie osobnych faz sygnalizacji świetlnej dla skrętu w lewo. To rozwiązanie dość popularne w dużych miastach Polski – tak funkcjonują np. duże skrzyżowania w centrum Warszawy jak rondo Dmowskiego, rondo Daszyńskiego czy rondo Jazdy Polskiej. Tuż za skrzyżowaniem znajdzie się przystanek tramwajowy w obu kierunkach. W tym przypadku nie będzie on połączony bezpośrednio z autobusowym, który znajdzie się nieco dalej ze względu na brak miejsca. Taka lokalizacja przystanków to zmiana w stosunku do pierwotnych założeń – planiści z gdańskiego Biura Projektów Budownictwa Komunalnego, którzy odpowiadają za koncepcję tej linii, najpierw chcieli umieścić przystanek tramwajowy w kierunku centrum i autobusowy w kierunku Nagórek jeszcze przed skrzyżowaniem, przy ulicy Synów Pułku. Nie ma tam żadnych budynków mieszkalnych, więc skazywałoby to pasażerów na dodatkowe oczekiwanie na światłach, co w przypadku dużego skrzyżowania oznaczać może nawet kilka minut. Zniweczyłoby to znaczną część zysku czasowego z wyboru komunikacji miejskiej. Na szczęście ktoś poszedł po rozum do głowy i przeprojektował to tak, że teraz pasażerowie, których potencjalnie najwięcej mieszka w kwartale ulic Pstrowskiego-Wyszyńskiego-Żołnierska-Dworcowa, nie będą musieli pokonywać żadnej dużej ulicy czy skrzyżowania, by dotrzeć do lub z tramwaju. Dodajmy tylko, że przystanki tramwajowe standardowo zostaną wyposażone w wiaty, tablice informacji pasażerskiej i biletomat.

Skrzyżowanie ulic Pstrowskiego, Wyszyńskiego i Synów Pułku po wybudowaniu linii tramwajowej (projekt)

Skrzyżowanie ulic Pstrowskiego, Wyszyńskiego i Synów Pułku po wybudowaniu linii tramwajowej (projekt)

Nowy przystanek pojawi się przy skrzyżowaniu Wyszyńskiego z Żołnierską i Augustowską. Zatrzymają się tu i tramwaje, i autobusy, choć ze względu na brak miejsca przystanki umieszczono po przeciwnych stronach skrzyżowania – za nim, patrząc w kierunku jazdy. Brak miejsca bierze się z tego, że przy okazji budowy linii tramwajowej ulica Wyszyńskiego, na której ruch najprawdopodobniej już zmalał po otwarciu obwodnicy Olsztyna, zostanie… poszerzona, szczególnie w okolicach skrzyżowań. Wytyczenie w ich obrębie nawet po pięć 3-metrowej szerokości pasów (obecnie maksymalnie cztery) spowoduje też, że po zachodniej stronie (od osiedla Kormoran) całej ulicy Wyszyńskiego nie będzie drogi dla rowerów, a jedynie tzw. ciąg pieszo-rowerowy, a wiadomo, jak i piesi, i rowerzyści nie lubią takich współdzielonych przestrzeni. Droga dla rowerów znajdzie się co prawda po stronie wschodniej (od Osiedla Mazurskiego), ale po pierwsze jest to obszar zamieszkiwany jednak przez mniejszą liczbę potencjalnych rowerzystów, a po drugie dwukierunkowa ścieżka (akurat tu wydaje się to być określenie trafne) rowerowa będzie mieć zaledwie 2,5 metra szerokości. Kto jeździ rowerem, ten wie, jak wygląda mijanie się na takim „ciągu jezdnym”. W tym samym czasie samochodom dobudowujemy szerokie pasy, żeby łatwiej łamało się ograniczenia prędkości w mieście. Absolutny brak logiki i generowanie zagrożenia.

Przystanek Piłsudskiego zostanie przesunięty w stosunku do dzisiejszej lokalizacji przystanku autobusowego. Znajdzie się przed samym skrzyżowaniem z aleją Piłsudskiego, co skróci trasę dojścia do celu podróży dużej grupy pasażerów, jaką są pracownicy fabryki Michelin. Peron wschodni (od strony jezdni) będzie jednocześnie peronem przystanku autobusowego w kierunku Nagórek i Osiedla Mazurskiego. Także ten przystanek tramwajowy trzyma się dobrego, wypracowanego w Olsztynie standardu: wiaty w obu kierunkach, dwie tablice informacji pasażerskiej, biletomat. Przed przystankiem, od strony osiedla Kormoran powstanie druga na nowej trasie stacja prostownikowa.

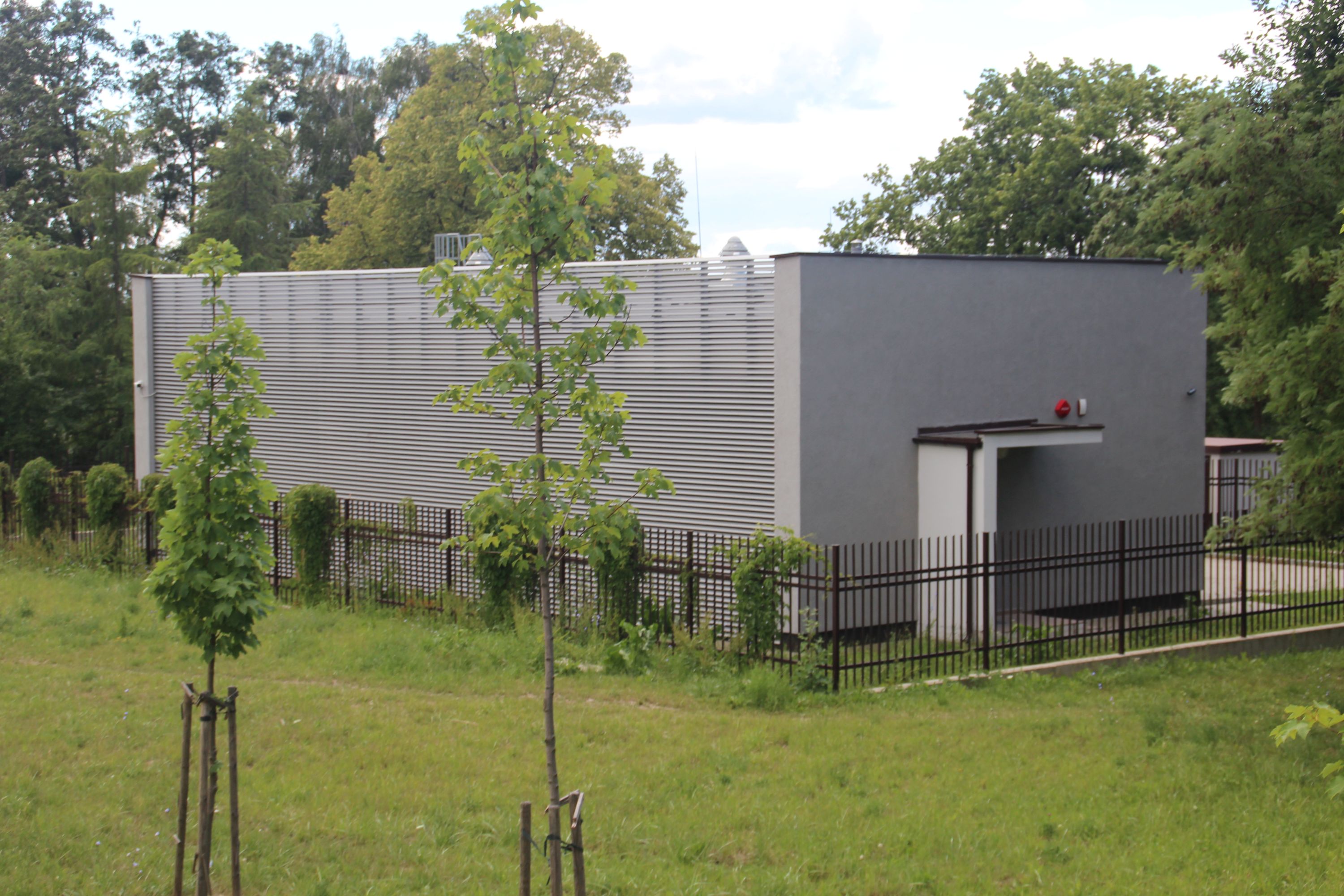

Stacja prostownikowa przy ulicy Obiegowej (30 czerwca 2018)

Stacja prostownikowa przy ulicy Obiegowej (30 czerwca 2018) © OlsztyńskieTramwaje.pl

Tramwaj skręci następnie w aleję Piłsudskiego, która przez budowę torowiska stanie się ulicą dwujezdniową. Ale tu odwrotnie niż na Wyszyńskiego zmiany będą zdecydowanie na korzyść. Tramwaj pojedzie środkiem alei, jego torowisko będzie jednocześnie pasem dla autobusów. Jezdnia będzie miała zasadniczo po jednym pasie w każdym kierunku, dodatkowe będą występowały przy skrzyżowaniach i zawrotkach. Prędkość na odcinku od ulicy Wyszyńskiego do ulicy Dworcowej zostanie ograniczona do 30 km/h, także dla tramwajów i autobusów. Wspólny przystanek tramwajowo-autobusowy Stadion Stomil znajdzie się w tej samej lokalizacji, ale będzie dłuższy – 60 metrów – by umożliwić zatrzymanie się więcej niż jednego pojazdu i ewentualną przesiadkę. Długość peronu spowoduje, że na każdym będą stać po dwie wiaty plus po jednej tablicy informacji pasażerskiej i biletomat na peronie w kierunku centrum. Dostać się będzie można na przystanek z obu stron, bo na obu końcach peronów znajdą się przejścia dla pieszych (tzw. wyniesione, czyli zmuszające kierowców do zmniejszenia prędkości – znamy to rozwiązanie z przystanku Centrum). Będą tam także przejazdy dla rowerów, bo po obu stronach tego odcinka powstaną drogi dla tego środka transportu.

Nic nie zmieniło się w kwestii likwidacji ronda na placu Inwalidów Wojennych – zostanie ono zastąpione przez klasyczne skrzyżowanie z sygnalizacją świetlną. Ze względu na odległą perspektywę poprowadzenia torowiska ulicą Dworcową w kierunku Dworca Głównego ostatecznie zrezygnowano z umieszczenia tu rozjazdów, które stanowiłyby zaczątek przyszłego toru.

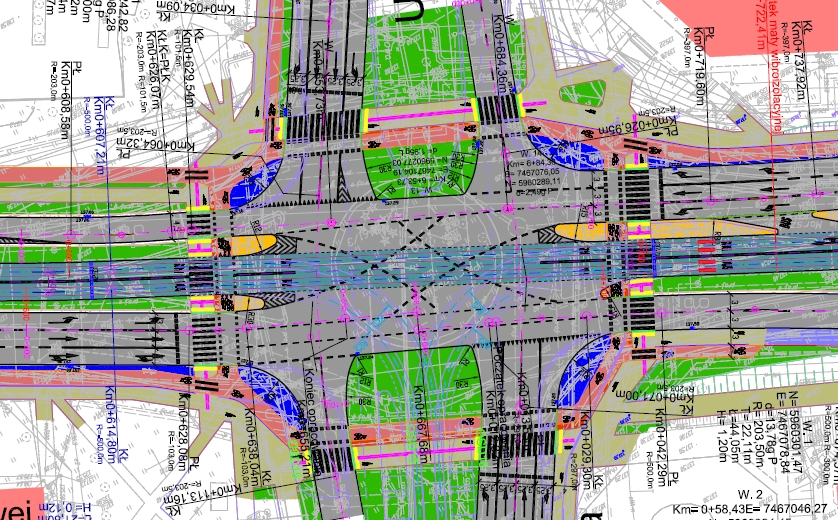

Plac Inwalidów Wojennych po wybudowaniu linii tramwajowej (projekt)

Plac Inwalidów Wojennych po wybudowaniu linii tramwajowej (projekt)

Przystanek Hala Urania nie zmieni swojej lokalizacji, a jedynie charakter – z autobusowego stanie się tramwajowo-autobusowy, bo trambuspas będzie się ciągnął w alei Piłsudskiego od ulicy Wyszyńskiego aż po plac Jana Pawła II. Jak wszystkie tego typu przystanki na nowej trasie będzie długi – 60 metrów – żeby spełniać rolę przesiadkową. Między Dworcową a Obiegową aleja Piłsudskiego będzie szersza – w kierunku centrum poprowadzą dwa pasy. Rajdowe zapędy kierowców hamować mają wyniesione przejścia dla pieszych na obu końcach przystanku Hala Urania. Poszerzenie jezdni odbędzie się niestety znów kosztem rowerzystów – po północnej stronie tego odcinka znów zniknie droga dla rowerów zastąpiona chodnikiem nazwanym „ciągiem pieszo-rowerowym”, a po drugiej stronie ulicy zagości 2,5-metrowej szerokości dwukierunkowa „śmieszka” rowerowa. Na dalszym odcinku, od Obiegowej do Kościuszki, będzie już lepiej, bo tu pojawi się układ znany ze śródmiejskiej części alei Piłsudskiego, czyli pas dla samochodów i pas rowerowy w każdym kierunku, a między nimi torowisko, po którym poruszają się też autobusy. Tu znów pojawi się „strefa 30”, do przestrzegania której mają zmuszać wyniesione przejścia dla pieszych przy przystanku Planetarium. Niestety, zniknie zebra na szczycie wzniesienia, w pobliżu skrzyżowania z ulicą Grotha, co oznacza, że pomiędzy Obiegową a planetarium (to blisko 300 metrów) nie będzie możliwości żadnego przejścia dla pieszych. Wynika to jednak z warunków terenowych – po poszerzeniu pasa drogowego skarpy, na których znajdują się chodniki, będą zbyt strome, by zmieściły się na nich schody do ewentualnego przejścia.

Przystanek Planetarium będzie kolejnym długim, 60-metrowym przystankiem wspólnym dla tramwajów i autobusów. Staną na nim podwójne wiaty na obu peronach, będą także tablice informacji pasażerskiej i biletomat na peronie w kierunku osiedla Kormoran.

Z istniejącą siecią nowy odcinek połączy się na skrzyżowaniu alei Piłsudskiego i ulicy Kościuszki. Zrezygnowano tu z osobnego toru do skrętu w ulicę Kościuszki w kierunku Dworca Głównego, bo nie uzasadniała tego planowana częstotliwość kursowania – dwa jadące w tym samym kierunku tramwaje linii 4 (Pieczewo – Dworzec Główny) i 5 (Pieczewo – Wysoka Brama) zgodnie z planowanymi rozkładami jazdy nigdy nie powinny się w tym miejscu spotkać, a budowa osobnego toru wyłącznie na sytuacje awaryjne absolutnie nie ma uzasadnienia. Na samym skrzyżowaniu zdecydowano się ostatecznie zrezygnować z pełnego układu rozjazdów – zabraknie relacji al. Piłsudskiego (Planetarium) – Kościuszki (Skwer Wakara). To prawda, że w ruchu liniowym najprawdopodobniej nigdy nie byłaby ona wykorzystywana, ale czy rzeczywiście koszt czterech zwrotnic (dwóch najazdowych i dwóch zjazdowych) jest tak istotny w projekcie wartym ponad pół miliarda złotych, żeby odbierać sobie możliwość późniejszego elastycznego kształtowania tras? Przypomina to trochę opór przed stosowaniem weksli, którego doświadczamy w Olsztynie od początku funkcjonowania nowej sieci.

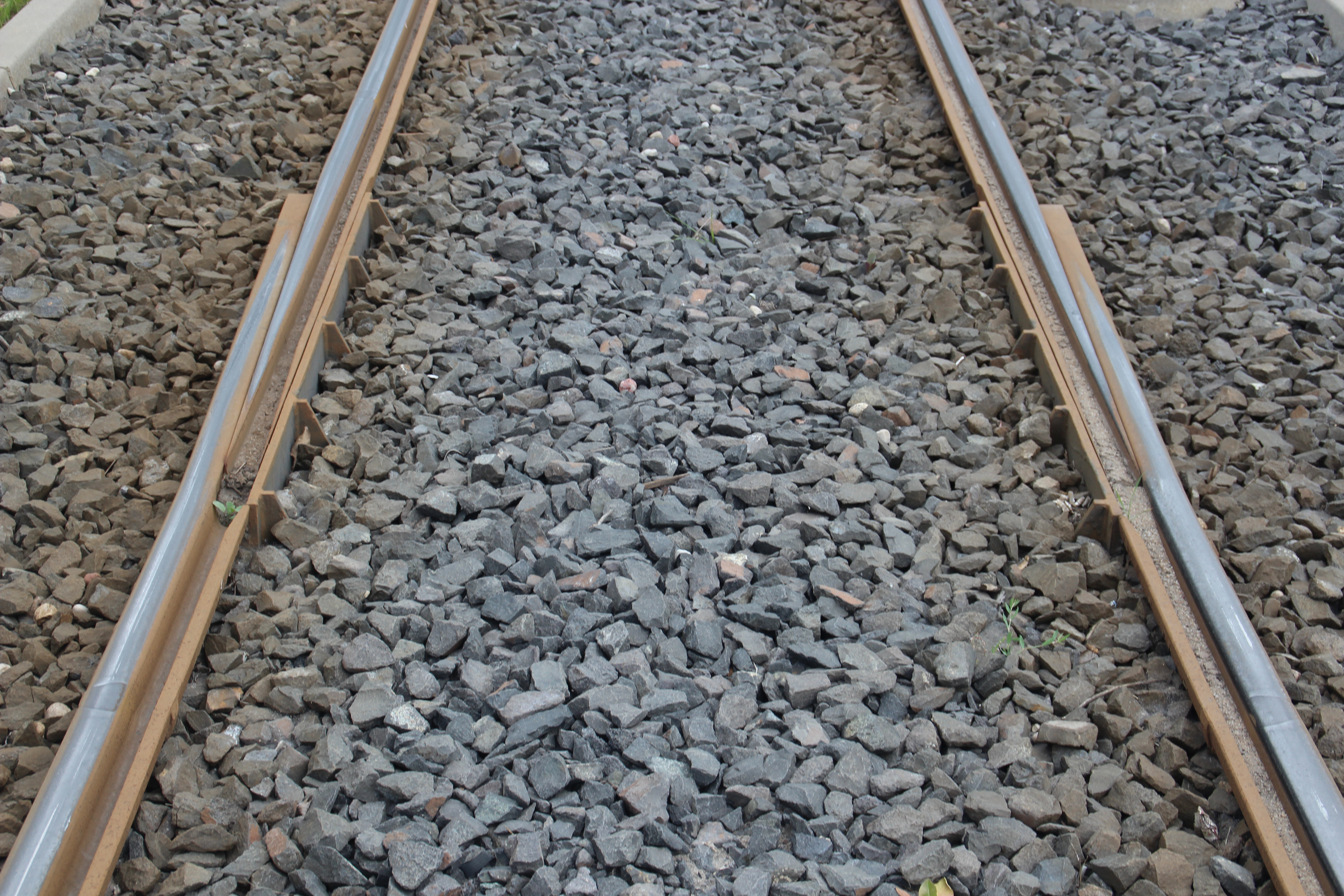

Torowy przyrząd wyrównawczy

Torowy przyrząd wyrównawczy © OlsztyńskieTramwaje.pl

Wspomnijmy, że miasto – pomne doświadczeń z pękającymi szynami – zdecydowało się na umieszczenie na nowym odcinku aż 15 par tzw. przyrządów wyrównawczych, umożliwiających łagodzenie naprężeń szyn, wynikających m.in. z ich rozszerzalności cieplnej (w uproszczeniu: torowych odpowiedników dylatacji na mostach i wiaduktach). Znajdować się one będą w większości przypadków w okolicach przystanków, czyli tam, gdzie tramwaje nie osiągają najwyższych prędkości.

Torowisko w ulicy 11 Listopada i przystanek końcowy Wysoka Brama (23 grudnia 2015)

Torowisko w ulicy 11 Listopada i przystanek końcowy Wysoka Brama (23 grudnia 2015) © OlsztyńskieTramwaje.pl

Rozbudowa krańcówki przy Wysokiej Bramie to w zasadzie finalizacja pierwszego etapu budowy, bo od początku planowano, że końcowy przystanek tramwaju znajdzie się na placu Jedności Słowiańskiej, a nie ulicy 11 Listopada. Przy reaktywacji tramwaju przeszkodziły w tym odkrycia archeologiczne na przedbramiu Wysokiej Bramy (historycznie: Bramy Górnej), teraz, po zabezpieczeniu reliktów średniowiecznej baszty i dwóch filarów mostu z tego samego okresu, można będzie w końcu poprowadzić torowisko na docelowe miejsce, choć oczywiście bez uprzednich badań archeologicznych się nie obejdzie. Krańcówka Wysoka Brama zostanie przebudowana z jednotorowej na dwutorową. To konieczne, by mogły tu dojeżdżać tramwaje więcej niż jednej linii, a taka potrzeba zaistnieje, bo oprócz „jedynki” z południowych Jarot ma tu docierać „piątka” z Pieczewa. Wąskim gardłem pozostanie odcinek jednotorowy w ulicy 11 Listopada, ale na razie miasto nawet nie rozważało jego przebudowy powiązanej z dodaniem drugiego toru.

Solaris Urbino IV 18 #2026 na linii zastępczej za tramwaj Z-1 i Solaris Urbino IV 12 #140 na linii 116 na przystanku Wysoka Brama (16 listopada 2019)

Solaris Urbino IV 18 #2026 na linii zastępczej za tramwaj Z-1 i Solaris Urbino IV 12 #140 na linii 116 na przystanku Wysoka Brama (16 listopada 2019) © OlsztyńskieTramwaje.pl

Po zmianach przystanek końcowy znajdzie się – jak wspomnieliśmy – na placu Jedności Słowiańskiej. Tramwaj wjedzie na niego dość ostrym łukiem, co spowoduje, że na samym rogu ulic zostanie dla pieszych w najwęższym miejscu zaledwie nieco ponad 2,3 metra chodnika. Niestety, ze względu na duży kąt, jaki będzie musiał pokonać tramwaj, jest to nieuniknione. Na szczęście przy okazji przebudowy piesi też zyskają: w rodzaj deptaka zamieni się początkowy odcinek ulicy Skłodowskiej-Curie między 11 Listopada a Wyzwolenia. Oprócz pieszych wstęp będą mieli tu tylko rowerzyści, pojazdy służb miejskich i – w wyznaczonych godzinach – pojazdy zaopatrzenia. Pozostałe pojazdy chcące jechać ulicą Wyzwolenia lub dalszym odcinkiem Skłodowskiej-Curie skręcą w pierwszą z tych ulic przy ratuszu, na placu Jana Pawła II. Krańcówka tramwajowa znajdzie się bliżej ulicy Pieniężnego niż istniejący dziś przystanek autobusowy. Będzie miała dwa perony boczne, znajdujący się od strony jezdni peron północny będzie jednocześnie przystankiem autobusowym umożliwiającym przesiadki drzwi w drzwi. Perony będą miały po 40 metrów długości i 4,7 metra szerokości. Jakiś czas temu apelowaliśmy, żeby mała architektura w tym miejscu, na granicy Starego Miasta, miała wyjątkowy, być może nieco historyzujący charakter. Nic z tego najprawdopodobniej nie będzie i staną tu typowe wiaty, ławki, latarnie czy słupki przystankowe. Pojawią się oczywiście tablice informacji pasażerskiej i biletomat, zniknie za to kiosk. Nie będzie tu też budynku socjalnego dla motorniczych, bo po prostu nie ma na niego miejsca.

Czekanie na dofinansowanie

19 10 2019

Od nieudanego przetargu na budowę linii tramwajowej na Pieczewo minął już ponad rok, a kolejnego wciąż nie ogłoszono. Miasto liczyło, że przez ten czas spadną ceny na rynku budowlanym – co jednak, jak podejrzewaliśmy, nie nastąpiło – więc uruchomiono plan awaryjny. Olsztyn stara się o dodatkowe dofinansowanie dla tej inwestycji.

Pętla Pieczewo (13 maja 2018)

Pętla Pieczewo (13 maja 2018) Fot. Paweł Bukowski

Projekt linii pieczewskiej przekwalifikowano na tzw. duży projekt, którym to statusem mogły się dotąd pochwalić w programie operacyjnym Polska Wschodnia (z którego dofinansowywana zostanie budowa) jedynie inwestycje kolejowe – w naszym województwie: przebudowa linii z Olsztyna do Działdowa. Cały projekt wraz z zakupem dwóch tramwajów i rozbudową systemu inteligentnego sterowania ruchem (ITS) kosztować ma 255 140 223,36 zł. Wydatki kwalifikowalne, czyli te podlegające dofinansowaniu (pozostałe miasto musi pokryć w całości samo), wyniosą 208 182 750,23 zł. Początkowo Ministerstwo Rozwoju przyznało Olsztynowi 70-procentowe dofinansowanie – 28 lutego 2017 roku prezydent Piotr Grzymowicz podpisał w Warszawie umowę, która gwarantowała nam ok. 145 mln zł na projekt rozbudowy sieci. 16 października 2017 roku resort rozwoju poinformował, że zwiększa naszemu miastu dofinansowanie do maksymalnego poziomu 85%, co oznacza dokładnie 176 955 337,69 zł. To jednak nie wystarczyło – górka cenowa na rynku budowlanym wywindowała koszty do niebotycznych rozmiarów. W przetargu z lipca 2018 roku miasto było gotowe zapłacić 246 mln zł, a najtańszy wykonawca zażądał aż o 62,5% więcej (więcej o tym przetargu w naszym wpisie z ubiegłego roku).

Projekt rozbudowy sieci jako tzw. duży projekt (czyli taki, którego wartość przekracza 50 mln euro, a w przypadku promowania zrównoważonego transportu, który to warunek linia na Pieczewo spełnia – 75 mln euro) podlega eksperckiej analizie Jaspers (Joint Assistance to Support Projects in European Regions, czyli Wspólna Pomoc dla Wsparcia Projektów w Regionach Europejskich). To inicjatywa Komisji Europejskiej, Europejskiego Banku Inwestycyjnego oraz Europejskiego Banku Odbudowy i Rozwoju – eksperci pomagają przygotować wniosek tak, aby spełniał wymagania niezbędne do zdobycia dofinansowania. Olsztyński projekt powiększenia sieci tramwajowej taką procedurę już przeszedł i w połowie września otrzymał pozytywną ocenę Jaspers. Teraz, po przeskoczeniu do wyższej kategorii dużego projektu miasto czeka na decyzję o przyznaniu następnego dofinansowania i ma nadzieję na kolejne 170-180 mln zł, co oznaczałoby, że całkowita wartość inwestycji wyniosłaby ponad 400 mln zł. To dawałoby szansę na zmieszczenie się przez wykonawców w zaplanowanym budżecie, a może nawet pozwoliłoby skorzystać z opcji na zakup dodatkowych tramwajów (zamówionych zostało 12, a umowa pozwala tę liczbę nawet podwoić). Wydawać byłoby zresztą na co, bo trzeba pamiętać, że do uruchomienia linii z Pieczewa do centrum konieczna jest rozbudowa krańcówki przy Wysokiej Bramie – zamiast jednego toru na ulicy 11 Listopada mamy mieć dwa na placu Jedności Słowiańskiej, a problemem pozostaje także brak miejsca w zajezdni. W hali postojowej miejsce jest na 18 wozów, obecnie mamy ich 15. Dostawa nowych tramwajów wiosną i latem 2020 roku spowoduje, że przestaną się one mieścić i konieczna stanie się budowa drugiej hali. Jeśli się to nie uda, część wozów będzie musiała nocować pod chmurką – na terenie zajezdni, a nawet poza nią, np. na torach przy ulicy Towarowej.

Kozły oporowe na końcu torowiska w ulicy Towarowej (18 października 2015)

Kozły oporowe na końcu torowiska w ulicy Towarowej (18 października 2015)

Niedawne wybory parlamentarne spowolniły procesy decyzyjne w ministerstwach, więc Olsztyn wciąż czeka na informację o przyznaniu dofinansowania. Niedawno „Gazeta Wyborcza Olsztyn” napisała, że miasto stara się także przygotować na czarny scenariusz, w którym dodatkowych pieniędzy unijnych rząd nie przyzna. Opcją na taki wypadek miałoby być wybudowanie torowiska wzdłuż całej ulicy Wilczyńskiego. Zamiast przez Krasickiego, Synów Pułku, Wyszyńskiego i aleję Piłsudskiego tramwaje z Pieczewa pojechałyby do centrum i Dworca Głównego główną ulicą Jarot. Tory połączyłyby się z istniejącą siecią przy skrzyżowaniu z aleją Sikorskiego i ulicą Płoskiego. Powstałby też wówczas najprawdopodobniej krótki odcinek w kierunku zachodnim – na Osiedle Generałów, które zyskałoby dostęp do tramwaju bez przesiadki.

Oznaczałoby to, że wybudujemy o ponad połowę mniej torów – od dzisiejszej pętli Pieczewo do Osiedla Generałów jest ok. 2,7-2,8 km, podczas gdy planowana trasa przez Nagórki i Kormoran ma mieć ok. 6 km. Według miasta zdobycie dodatkowych pieniędzy jest bardzo prawdopodobne, ale trzeba powiedzieć, że proponowany plan awaryjny nie oznaczałby tragedii, bo akurat linia na Wilczyńskiego to jeden z najbardziej potrzebnych w Olsztynie odcinków. Jej wybudowanie spowodowałoby – w połączeniu z istniejącym torowiskiem na Witosa – że niemal każdy mieszkaniec Jarot miałby do tramwaju nie dłużej niż 5-7 minut piechotą. Ponieważ całe osiedle liczy blisko 25 tysięcy mieszkańców, należy szacować, że co najmniej kilka tysięcy nowych, potencjalnych pasażerów znalazłoby się w tzw. strefie oddziaływania przystanków tramwaju, czyli nie dalej niż 400-500 metrów od nich. Wilczyńskiego jest też główną ulicą handlową południowych sypialni Olsztyna – w tej części miasta w zasadzie tylko tu są budynki z lokalami handlowymi i usługowymi w parterach, więc ruch generowałyby nie tylko dojazdy do szkoły i pracy, ale także handel i usługi właśnie. Budowa linii tramwajowej byłaby tu także okazją do uspokojenia i ucywilizowania ruchu, uporządkowania parkowania, stworzenia pasów czy dróg dla rowerów, których wzdłuż tej będącej kręgosłupem osiedla ulicy brakuje. Gdyby udało się pociągnąć linię na Osiedle Generałów, to kolejne tysiące olsztynian zyskałyby bezpośredni szybki dojazd do centrum, o takim drobiazgu jak lepsze wypełnienie wozów nie wspominając. Przepustowość głównej trasy tramwajowej wzdłuż alei Sikorskiego oraz ulic Obiegowej, Żołnierskiej i Kościuszki ma jeszcze rezerwy, więc takie dowiązanie kolejnych odnóg na wysokości Jarot nie powinno spowodować jeszcze problemów.

Wizualizacja Durmazlara Panorama dla Olsztyna (styczeń 2019)

Którykolwiek z wariantów miałby zostać zrealizowany, łączy je jedno – koniec prac zaplanowano na jesień 2022 roku. Jeśli przetarg uda się ogłosić jeszcze w tym roku, a sfinalizować umową na wiosnę 2020 roku, to w przyszłym roku mielibyśmy do czynienia pewnie głównie z pracami przygotowawczymi, a właściwa budowa trwałaby w latach 2021-2022.

Oznacza to, że powstające już powoli dla Olsztyna w tureckiej Bursie tramwaje Durmazlar Panorama swój debiut i pierwsze lata służby liniowej odbywać będą na istniejących trasach. Termin dostawy pierwszych dwóch wozów to 17 kwietnia 2020 roku, później przez pięć miesięcy, do 17 września, trafiać mają do stolicy Warmii po dwa tramwaje miesięcznie. Według deklaracji producenta prace nad olsztyńskimi Panoramami przebiegają zgodnie z harmonogramem, a nawet być może nieco go wyprzedzają. We wrześniu w fabryce przeprowadzane były badania wytrzymałościowe pudła pojazdu, w pierwszej połowie grudnia powinna być już montowana informacja pasażerska w pierwszym tramwaju (odpowiada za nią olsztyńska firma informatyczna Sprint), jeszcze w tym roku ma też do Turcji udać się ekipa operatora, czyli MPK Olsztyn, by dokonywać pierwszych, cząstkowych odbiorów technicznych. Tureckie pojazdy dla Olsztyna mają być nieco „spolonizowane” – oprócz Sprintu swoje komponenty dostarczy Durmazlarowi np. krakowska firma EC Engineering, która wyprodukuje pantografy dla olsztyńskich Panoram. Jak przypomina serwis TransportPubliczny.pl, EC Engineering brał udział także przy produkcji poprzedniego tramwaju dla naszego miasta – to jej inżynierowie zaprojektowali dla Solarisa olsztyńskie Tramino.

Obiegowa biegiem, tramwaje swoim torem

11 08 2014

Na tych placach budów projektu tramwajowego, gdzie coś zaczęło się dziać, dzieje się nawet całkiem intensywnie. Nie możemy się za to wciąż doczekać ostatnich rozstrzygnięć i startu najważniejszych prac.

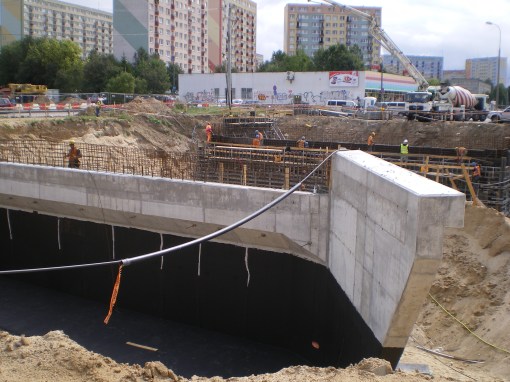

Budowa ulicy Obiegowej przy skrzyżowaniu z Żołnierską (7 sierpnia 2014)

Budowa ulicy Obiegowej przy skrzyżowaniu z Żołnierską (7 sierpnia 2014) © OlsztyńskieTramwaje.pl

W praktyce realizować można już trzy zadania z podzielonego na pięć części projektu tramwajowego. Budowa tymczasowej zajezdni autobusowej przy alei Sikorskiego jeszcze się na dobre nie zaczęła, bo umowa na to zadanie została podpisana jako ostatnia i stosunkowo niedawno (30 czerwca 2014). Na terenie bazy MPK Olsztyn przy Kołobrzeskiej coś w końcu zaczyna się dziać. MPK podpisało umowę z PKS Olsztyn i przenosi część autobusów z Kołobrzeskiej do bazy PKS przy Towarowej. Będą one tam nocowały do czasu oddania wspomnianej tymczasowej zajezdni przy alei Sikorskiego. Tymczasowa to określenie względne, bo działać będzie przez co najmniej kilka lat – do czasu wybudowania nowej zajezdni MPK na Pieczewie II, które to osiedle jest na razie tylko rysunkiem na mapie, więc i sama zajezdnia to wciąż pieśń dalekiej przyszłości. Całkowitą wyprowadzkę autobusów na nowe Pieczewo może przyśpieszyć rozbudowa sieci tramwajowej – obecna remiza budowana będzie na 18 tramwajów, a na start sieci będzie ich w Olsztynie – przypomnijmy – 15. Kiedy doliczymy do tego wozy techniczne, obsługowe, to już na dzień dobry robi się ciasno. Każdy nowy kilometr torów to także nowe wozy i tym samym konieczność przejęcia kolejnej części bazy przy Kołobrzeskiej. Póki co jednak trwają pierwsze przygotowania do budowy bazy tramwajowej – rozbiórki niepotrzebnych budynków, plantowanie terenu. Po wakacjach powinniśmy zobaczyć już ciężki sprzęt i właściwą budowę, za którą odpowiadają Budimex i KZN Rail.

Budowa ulicy Obiegowej przy skrzyżowaniu z Żołnierską (3 lipca 2014)

Budowa ulicy Obiegowej przy skrzyżowaniu z Żołnierską (3 lipca 2014) © OlsztyńskieTramwaje.pl

Najbardziej zaawansowane są prace przy budowie ulicy Obiegowej. Nieprzypadkowo, bo miastu zależy, bo ulica była oddana do ruchu (przejezdna – jak to się przyjęło mówić od czasu Euro 2012) do końca 2014 roku. Ma się tak stać, by odciążyć śródmiejskie ulice, na których trwać będzie budowa torowisk – Żołnierską, Kościuszki, 11 Listopada i aleję Piłsudskiego. Wówczas będzie można je zamknąć, by nie prowadzić prac „pod ruchem”, co znacznie spowolniłoby powstawanie linii tramwajowej, a jak to ostatnio często powtarzamy – czas jest ostatnią rzeczą, na której nam zbywa. Na budowie Obiegowej widać już pierwsze obiekty inżynieryjne – najbardziej efektowny jest wiadukt, którym górą pobiegnie ulica Żołnierska, a dołem Obiegowa. Będzie to pierwsze dwupoziomowe skrzyżowanie ulic w Olsztynie. Jak widać na naszych zdjęciach jeszcze na początku lipca nie było w tym miejscu nic poza wykopem, teraz konstrukcja wiaduktu jest już na ukończeniu. Można zażartować, że zainteresowanie mieszkańców budową jest ogromne: w nocy z 6 na 7 sierpnia jeden z nich zignorował utworzoną na czas budowy wiaduktu szykanę na Żołnierskiej i postanowił zwiedzić swoim samochodem wykop (według „Gazety Wyborczej Olsztyn” – 8-metrowy, według „Gazety Olsztyńskiej” – 12-metrowy). Pierwszym użytkownikom Obiegowej na szczęście nic się nie stało.

Złą wiadomością dotyczącą ulicy Obiegowej jest to, że definitywnie wykluczone jest ewentualne przedłużenie w którymś z późniejszych etapów linii tramwajowej dalej wzdłuż Obiegowej do alei Piłsudskiego. Po pierwsze zjazd z Obiegowej w Żołnierską od strony alei Piłsudskiego zajmie tyle miejsca, że pobiegnie przy samej granicy posesji Zespołu Szkół Budowlanych. Przy chęci poprowadzenia tamtędy torowiska trzeba by wyciąć sporo drzew i wykroić pas z terenu „budowlanki”. To akurat nie wydaje mi się aż takim problem – wszakże ZSB to szkoła miejska, więc miasto raczej z wywłaszczaniem kłopotów by nie miało. Po drugie jednak – i tu opieram się na informacjach z ratusza – zbyt duża będzie niweleta, czyli mówiąc mniej inżyniersko – różnica poziomów, nachylenie drogi. Szkoda, bo – jak już dyskutowaliśmy z czytelnikami w komentarzach – nawet przy poprowadzeniu w przyszłości planowanej linii w kierunku fabryki Michelin aleją Piłsudskiego na wprost od skrzyżowania z Kościuszki, takie „żeberko” mogłoby się przydać. Zawsze warto mieć trasę alternatywną, bo nawet w nowych sieciach zdarzeń losowych nie da się uniknąć i wtedy możliwość ominięcia zatoru jest bezcenna. Wyobrażam też sobie zróżnicowanie tras poszczególnych linii – np. linia z Jarot do Dworca Głównego kursowałaby przez Żołnierską i dalej prosto Kościuszki, a do Wysokiej Bramy przez Obiegową koło Uranii. Czas przejazdu, przypuszczam, niemal identyczny, przesiadki przy skrzyżowaniu alei Piłsudskiego i Kościuszki też do rozwiązania. To zaledwie kilkaset metrów podwójnego toru, które mogłyby powstać i bez budowy całej linii do Michelina. Może w przyszłości spojrzenie na tę kwestię się w gmachu na placu Jana Pawła II zmieni.

Wizualizacja skrzyżowania Obiegowej z Żołnierską

Wizualizacja skrzyżowania Obiegowej z Żołnierską

Nie mogą się niestety zacząć budowy pozostałych dwóch części sieci tramwajowej, stanowiących mniej więcej 90% całości. Przetarg na odcinek południowy oficjalnie rozstrzygnięto 15 lipca 2014. Wygrało go konsorcjum dwóch spółek koncernu Skanska – z Warszawy i Pragi. Niestety, dała o sobie znać dawno nie widziana w Olsztynie polska choroba, czyli odwołania. Takowe złożyło do Krajowej Izby Odwoławczej sklasyfikowane w tym przetargu na drugim miejscu konsorcjum Strabag, Strabag Rail i Viamont DSP. Polsko-niemiecko-czeskie konsorcjum ma już swój kawałek tortu w olsztyńskim projekcie tramwajowym – to ono buduje ulicę Obiegową wraz z biegnącym przy niej torowiskiem. 31 lipca odbyło się więc posiedzenie KIO, na którym… postępowanie odwoławcze umorzono, bo Strabag swój proces wycofał (poinformowaliśmy zresztą o tym jako pierwsi). Zniknęła więc przedostatnia formalna przeszkoda do podpisania umowy ze Skanską. Przedostatnia, bo tak jak przy każdym przetargu w naszym projekcie konieczna jest jeszcze kontrola uprzednia prezesa Urzędu Zamówień Publicznych. Do tej pory wszystkie takie kontrole były formalnościami, więc miejmy nadzieję, że tak będzie i tym razem.

Nie ma jeszcze oficjalnej decyzji w sprawie przetargu na północną część sieci. Tu najatrakcyjniejszą finansowo ofertę złożył poznański Torpol (który właśnie wszedł na giełdę), ale i tak pieniądze, których oczekuje (74 964 573,34 zł) są o blisko pięć milionów złotych większe od tego, co planowało wydać miasto (70 mln zł). Oszczędności wciąż chyba są, kurczą się jednak szybko, bo podobna sytuacja i kwota wystąpiła w przetargu na część południową, którą zbuduje Skanska. W skali projektu nie jest to różnica ogromna, więc chyba warto dorzucić, by prace zaczęły się jak najszybciej. Gwoli formalności dodajmy, że pozostali oferenci winszowali sobie znacznie więcej: konsorcjum kierowane przez Balzola Polska (Hiszpanie!) chciało 80 640 410,18 zł, a konsorcjum Strabag-Strabag Rail-Viamont DSP – 85 975 860,40 zł. Kolejne kroki to: ogłoszenie zwycięzcy, czas na ewentualne odwołania (oby nie), kontrola uprzednia UZP i podpisanie umowy.

W przypadku przetargu na budowę odnogi na Stare Miasto wiemy w zasadzie tyle, ile przed miesiącem – oferentów jest dziewięciu i są to w większości te same firmy i konsorcja, które startowały w pozostałych przetargach. Przykładowo siedmiu oferentów z tej dziewiątki startowało także w przetargu na odcinek północny. Nie mamy wciąż krótkiej listy finalistów, nie nastąpił jeszcze etap zadawania pytań, który zazwyczaj powoduje przesunięcie terminów, nie wiemy wreszcie, czy skuteczne okażą się protesty wojewódzkiej konserwator zabytków Barbary Zalewskiej przeciwko przystankowi końcowemu na placu Jedności Słowiańskiej. Ta ostatnia kwestia powraca jak bumerang – Wojewódzki Urząd Ochrony Zabytków z uporem godnym lepszej sprawy usiłuje torpedować powstanie w okolicach Wysokiej Bramy końcowego przystanku linii tramwajowej. Nie pierwszy już raz i nawet nie drugi.  Już nie wspominamy, że to dzięki tramwajom przeprowadzono prace archeologiczne, które pozwoliły odkryć średniowieczne przedmurze Wysokiej Bramy (czyli formalnie Bramy Górnej). Ale przecież zrezygnowano z przystanku tramwajowego obok samej Wysokiej Bramy, który był – nie tylko wizualnie – rewelacyjną lokalizacją, zdecydowano się odkryć i zachować relikty średniowiecznego przedmurza, a przystanek przeniesiono na plac Jedności Słowiańskiej, gdzie co najwyżej można znaleźć pozostałości fosy, zasypanej jeszcze w XIX wieku ze względu na wydobywający się z niej fetor i zagrożenie epidemiologiczne, jakie stanowiła. Krucjata WUOZ przeciwko tramwajom posunięta jest do tego stopnia, że konserwatorzy zabraniają postawienia na przystanku tramwajowym wiaty, nawet stylizowanej. Argumentem jest ochrona widoku z zamkiem i kościołem ewangelickim. Próbowaliśmy w terenie znaleźć miejsce, z którego wiata przesłoniłaby zamek i kościół. Będziemy wdzięczni konserwatorom za podpowiedź, bo z jedynego miejsca, gdzie byłoby to teoretycznie możliwe, wszystko nam zasłoniła ta cholerna Wysoka Brama. A mówiąc poważnie to dziś stoi tam nie najwyższych designerskich lotów nowoczesna wiata z kioskiem i ta państwa z urzędu na Podwalu jakoś nie razi. Mądry konserwator doradziłby, jaką wiatę postawić, żeby stylistycznie nie stanowiła dysonansu dla wejścia na Stare Miasto… (O wiatach zresztą planujemy napisać w jednym z najbliższych wpisów.)

Tablica informacji pasażerskiej na przystanku Plac Roosevelta przy Szrajbera (7 sierpnia 2014)

Tablica informacji pasażerskiej na przystanku Plac Roosevelta przy Szrajbera (7 sierpnia 2014) © OlsztyńskieTramwaje.pl

Żeby nie kończyć tak w minorowym nastroju dostrzeżmy, że zaczynamy zbierać owoce może najmniej efektownego, ale z pewnością kluczowego przetargu w projekcie tramwajowym. Olsztyńska firma Sprint stawia na ulicach miasta pierwszą testową partię tablic informacji pasażerskiej, które zawdzięczamy zleceniu na system inteligentnego sterowania ruchem (ITS) i wszystko, co się z nim mniej lub bardziej bezpośrednio wiąże. (Zainteresowanym szczegółami polecamy wpis z końca lutego 2013 roku.) Pierwsza kompletna tablica, która zresztą wyświetla już komunikat o teście systemu, stanęła na przystanku Plac Roosevelta na ulicy Szrajbera. Słupy, na których zawisną kolejne, można zobaczyć m.in. na Grunwaldzkiej i 1 Maja, a tablice mają się znaleźć także na Bałtyckiej i Dworcowej. Do końca października będzie około 30, pozostałe (będzie ich w sumie 77) zostaną ustawione już w 2015 roku. Ze zrozumiałych względów na razie będą wyświetlały jedynie planowe, rozkładowe, a nie rzeczywiste czasy odjazdów, ale tak zakładano od początku i tak dzieje się w przypadku wszystkich tego typu systemów. Najważniejsze, że olsztyniacy na własne oczy po raz pierwszy mogą zobaczyć, jaką zmianę jakościową przyniosą nam tramwaje. Uruchomienie biletów elektronicznych i biletomatów będzie kolejnym krokiem na tej drodze.

Tramwajowe nadrabianie zaległości

26 12 2013

Choć od sierpnia na placach budów olsztyńskiej sieci trwa zima, to na szczęście przygotowania do rozpoczęcia wiosną prac w stylu niehiszpańskim idą pełną parą. 23 grudnia otwarte zostały oferty w przetargu na wykonawcę projektu i budowy zajezdni tramwajowej, a niemal wszystkie przetargi na budowę odcinków sieci już zostały ogłoszone.

Zajezdnia tramwajowa przy alei Wojska Polskiego na pocztówce z lat 10. XX wieku

Zajezdnia tramwajowa przy alei Wojska Polskiego na pocztówce z lat 10. XX wieku. Zamiast niej mamy dziś stację benzynową z pierwszej dekady XXI wieku. Choć była to zwykła architektura użytkowa, to i tak żal, że dziś nie stawia się takich budynków, a zwykłe blaszane hale.

Jeśli wyniki przetargu na budowę zajezdni nie zostaną oprotestowane, to zwycięzcą – najprawdopodobniej w drugim tygodniu 2014 roku – zostanie konsorcjum warszawskiej spółki Budimex S.A. i krakowskiej KZN Rail. Zadeklarowało ono, że zaprojektuje i wybuduje zajezdnię za 88,8 mln zł. To jedyna z czterech ofert, która zmieściła się w kwocie 93,2 mln zł, którą na ten przetarg przeznaczyło miasto. Wszystkie pozostałe oferty opiewały na ponad 110 mln zł. Otwarcie ofert przesunęło się – na szczęście tylko o cztery dni – z powodu zalewu pytań dotyczących specyfikacji przetargowej. Pytano oczywiście o wiele bardzo szczegółowych rozwiązań typu sposób transportu wiórów spod tokarki podtorowej, ale z rzeczy bardziej przystępnych dla laików wspomnieć należy o tym, że ostateczny układ torów na terenie zajezdni ma zaproponować projektant (założenia opisywaliśmy w poprzednim wpisie dotyczącym zajezdni), przez cały czas budowy zajezdni tramwajowej baza MPK będzie funkcjonować jako zajezdnia dla wszystkich 150 autobusów tej firmy (zajezdnia postojowa przy alei Sikorskiego powstać nie zdąży), a brama wjazdowa dla tramwajów będzie służyła także autobusom. Przy okazji w dokumentacji po raz pierwszy pojawia się oficjalnie określenie modelu tramwaju dla Olsztyna jako Solaris Tramino S111O (my konsekwentnie stosujemy pochodzącą od nazwy miasta wielką literę po numerze).

Toczą się przetargi na wybór wykonawcy trzech z czterech odcinków, na które podzielono olsztyńską sieć. Jako pierwszego powinniśmy poznać wykonawcę krótkiego odcinka torowiska wzdłuż Obiegowej, który wybuduje również samą ulicę na odcinku od skrzyżowania z Pstrowskiego i aleją Sikorskiego do alei Piłsudskiego (w tym wiadukt, po którym przebiegnie nad Obiegową ulica Żołnierska). Otwarcie ofert ma nastąpić 14 stycznia 2014 roku i jeśli chętnych do budowy będzie nie więcej niż siedmiu, to obejdzie się bez drugiego etapu. Dwa dni później poznamy firmy i konsorcja, które zdecydowały się złożyć oferty na budowę południowej części sieci, czyli odcinka wzdłuż alei Sikorskiego, ulic Płoskiego i Witosa oraz odnogi do Kortowa wzdłuż ulicy Tuwima. Tu obowiązuje ta sama zasada – maksymalnie siedmiu wykonawców, jeśli chętnych będzie więcej, konieczny będzie drugi etap. Dwa kolejne przetargi zostały ogłoszone w Wigilię. W pierwszym magistrat szuka firmy czy konsorcjum, które zbudują śródmiejską część sieci, czyli torowisko wzdłuż ulic Żołnierskiej, Kościuszki oraz tor techniczny wzdłuż Dworcowej i Towarowej. W drugim zostanie wybrany wykonawca zajezdni postojowej dla autobusów przy alei Sikorskiego. W pierwszym otwarcie ofert ma nastąpić 28 stycznia 2014 roku, w drugim – 23 stycznia 2014 roku. Budowa północnej części sieci potrwać ma 400 dni, ulica Obiegowa z torowiskiem ma powstać w 460 dni, torowiska na południu mają być gotowe w 400 dni, na budowę zajezdni postojowej dla autobusów przy alei Sikorskiego będzie 175 dni. Trzeba jednak pamiętać, że liczba dni oznacza liczbę dni kalendarzowych sezonu budowlanego, czyli bez co najmniej trzech zimowych miesięcy. Oznacza to, że wszystkie torowiska powinny być gotowe mniej więcej w połowie 2015 roku.

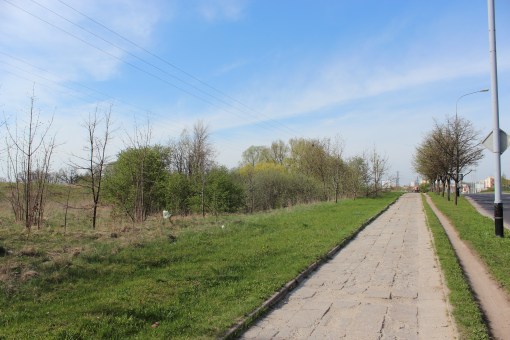

Aleja Sikorskiego na wysokości Galerii Warmińskiej (29 kwietnia 2012)

Torowisko pobiegnie między innymi aleją Sikorskiego przy Galerii Warmińskiej. To miejsce dziś wygląda inaczej – przyszłe centrum handlowe stoi już w stanie surowym, torów jeszcze niestety nie ma (zdjęcie z 29 kwietnia 2012) © OlsztyńskieTramwaje.pl

Czekamy jeszcze na ogłoszenie przetargu na wykonawcę ostatniego odcinka – odnogi do Wysokiej Bramy, prowadzącej aleją Piłsudskiego, ulicą 11 Listopada i kończącą się na placu Jedności Słowiańskiej. Rozstrzygnięty został za to przetarg na projektanta sieci. Za prace projektowe wszystkich odcinków sieci tramwajowej będzie odpowiadało konsorcjum krakowskich firm Progreg sp. z o.o. i Progreg Grzegorz Kudelski. Umowa jeszcze nie została podpisana, a to istotna informacja, bo od dnia, w którym to nastąpi, zaczynają biec terminy. Te zaś są bardzo wyśrubowane, zwłaszcza że projektant ma w wyznaczonym czasie nie tylko dostarczyć projekty, ale i uzyskać niezbędne pozwolenia i decyzje administracyjne, a w przeciwieństwie do prac budowlanych przy projektach przerwa zimowa nie obowiązuje. Projekty odcinka południowego (podział ten sam jak przy przetargach budowlanych) mają być gotowe w 70 dni od podpisania umowy, plany ulicy Obiegowej – w ciągu 35 dni, odcinka śródmiejskiego – w 70 dni, odnogi do Wysokiej Bramy – w 140 dni, a zajezdni postojowej dla autobusów na Nagórkach – w 56 dni.

Przetarg na tabor bliższy finału – czy pojedziemy Newagiem Modertransem?

27 12 2011

Dotarliśmy do części informacji o tym, co zaoferowali Olsztynowi w przetargu na tabor producenci. Z wycinkowych co prawda wiadomości – bo niektórzy ze startujących zażądali utajnienia różnych części dokumentacji – można wnioskować, że walka będzie zażarta i toczyć się będzie nie tylko na ceny, orężem będą też kwestie techniczne.

Brama wjazdowa do hali postojowej w zajezdni Głogowska w Poznaniu

Jakie tramwaje będą garażowały w olsztyńskiej zajezdni? © OlsztyńskieTramwaje.pl

Zacznijmy od tego, czego nie wiadomo. Wszystkie elementy swojej oferty jako tajemnicę handlową zastrzegła Pesa, która złożyła – przypomnijmy – najdroższą ofertę w przetargu, żądając za 15 tramwajów 131 917 500 zł. Producent z Bydgoszczy nie zezwolił nawet na ujawnienie załącznika do oferty, w którym wymienione zostały te elementy techniczne, które podlegają ocenie (procent udziału niskiej podłogi, szerokość przejść między siedzeniami, system dostosowania wysokości podłogi do zużycia kół i obciążenia, średnica kół, materiały użyte do budowy konstrukcji nośnej, poziom hałasu, liczba drzwi). Nie dowiemy się więc, który ze znanych nam modeli Pesy znalazł się w ofercie – czy Swing, czy model przygotowany na potrzeby przetargu dla Częstochowy, zwany roboczo Twistem.

Pełną otwartością wykazał się za to – co należy podkreślić i pochwalić – Solaris. Producent z podpoznańskiego Bolechowa zgodził się ujawnić nie tylko parametry podlegające ocenie w postępowaniu przetargowym, ale także inne elementy specyfikacji technicznej tramwaju, który oferuje Olsztynowi. Opis pozwala stwierdzić, że w stolicy Warmii miałyby pojawić się zmodyfikowane modele Tramino Jena. Wozy dla 105-tysięcznego miasta w Turyngii to trójczłonowe 29-metrowce i Tramino Olsztyn (nazwijmy je tak roboczo) także miałoby się składać z trzech członów i liczyć dokładnie 29,3 m długości przy szerokości 2,5 m. Człony czołowe liczyłyby po 9,93 metra, środkowy byłby nieco krótszy – 9,45 m. Wagon ze złożonym pantografem miałby 3,8 m wysokości, a minimalna wysokość wnętrza (między podłogą nad wózkami napędowymi a sufitem) wyniosłaby 2,3 m. Olsztyński tramwaj od Solarisa zabierałby 234 pasażerów – 36 z nich miałoby miejsca siedzące, pozostałe 198 podróżowałoby stojąc. Tu należy zauważyć, że 36 miejsc siedzących to wyłącznie te stacjonarne – oprócz nich w pojeździe znalazłyby się fotele składane, z których można by korzystać przy mniejszym napełnieniu tramwaju. W klimatyzowanym w całości wagonie znalazłoby się sześć okien będących wyjściami awaryjnymi i osiem otwieranych z przesuwną górną częścią. Pusty wóz ważyłby 43 tony, z pasażerami, przy maksymalnym napełnieniu – 58,9 t. Tramino Olsztyn mogłoby rozpędzić się do 75 km/h i dałoby radę przy całkowitym napełnieniu pokonać wzniesienie o nachyleniu 50 promili. Tramwaj miałby trzy dwuosiowe wózki – dwa napędowe i jeden toczny, byłby wyposażony w cztery silniki o mocy 120 kW każdy.

Jeśli chodzi o elementy oceniane w przetargu, to w przypadku Tramino Olsztyn prezentują się one następująco. Tramwaj byłby całkowicie niskopodłogowy (według definicji dookreślonej po pytaniach oferentów), co oznacza przyznanie za ten parametr maksymalnej (10) liczby punktów. Szerokość przejść między siedzeniami w przedziale pasażerskim wynosiłaby 701 mm – to daje w tej kategorii trzy z pięciu możliwych do uzyskania punktów. System dostosowania wysokości podłogi do zużycia kół i obciążenia automatyczny to sześć punktów dla Solarisa (maksimum). Także wszystkie do możliwe zdobycia punkty otrzyma model podpoznańskiego producenta za średnicę kół – 682 mm oznaczają cztery punkty. Konstrukcja nośna ze stali o podwyższonej odporności na korozję dodaje do bilansu Solarisa jeden punkt (w tej kategorii maksimum wynosi 3 pkt.). Hałas na poziomie 74 decybeli to jeden punkt, czyli połowa z możliwych do zdobycia. Tramino Olsztyn miałoby po sześć par podwójnych (dwustrumieniowych) drzwi po obu stronach nadwozia, co oznacza przyznanie producentowi dodatkowych pięciu punktów. Na 35 punktów możliwych do zdobycia za wartość techniczną produkt Solarisa otrzymałby 30. Należy jednak pamiętać, że nie można w prosty sposób porównywać ze sobą liczby punktów zdobytych przez poszczególnych producentów – punktacja za kryteria techniczne będzie wyliczana za pomocą znajdującego się w specyfikacji przetargowej wzoru.

Szynobus 220M (SA137) produkowany przez Newag

Newag z pewnością wykorzysta w tramwaju zaproponowanym Olsztynowi rozwiązania przetestowane już w produkowanych przez fabrykę z Nowego Sącza szynobusach 220M (SA137) © OlsztyńskieTramwaje.pl

Rąbka tajemnicy zdecydowały się uchylić startujące razem Newag i Modertrans – w ich przypadku poznaliśmy załącznik zawierający informacje o parametrach technicznych podlegających ocenie w przetargu. Nowosądecko-poznańskie konsorcjum oferuje Olsztynowi pojazd w 100% niskopodłogowy, a więc taki, za który otrzyma maksymalną (10) liczbę punktów przyznawanych za ten parametr. Szerokość przejść między siedzeniami w przedziale pasażerskim miałaby wynieść 750 mm – tu także Newag i Modertrans zgarną całą możliwą pulę, czyli pięć punktów. Maksimum punktów (6) otrzyma proponowany przez firmy z Sądecczyzny i Wielkopolski tramwaj za zastosowanie automatycznego systemu dostosowania wysokości podłogi do zużycia kół i obciążenia. Kolejny parametr – średnica kół – znów daje konsorcjum wszystkie możliwe do zdobycia punkty (4) za zastosowanie kół o średnicy 680 mm. Konstrukcja nośna ze stali nierdzewnej to następne maksimum (3 pkt.), podobnie jak za parametr poziomu hałasu – 65,9 decybela dodaje Newagowi Modertransowi kolejne dwa punkty. Nagrodzone pięcioma dodatkowymi punktami zostaną także szóste drzwi podwójne (dwustrumieniowe), a w zasadzie ich para po obu stronach tramwaju. Podsumowując: konsorcjum firm z Nowego Sącza i Poznania we wszystkich kategoriach oceny technicznej zdobyłoby maksymalną liczbę 35 punktów, co w powiązaniu z najniższą ceną wśród złożonych ofert oznaczać by mogło, że zostanie zwycięzcą przetargu.

Warto jednak zaznaczyć, że są to jedynie hipotetyczne rozważania. Nie wiemy, czy wszystkie oferty zostaną uznane za prawidłowe i spełniające wszystkie wymogi zawarte w dokumentacji, a tym samym dopuszczone do udziału w przetargu. Kto wygrał, dowiemy się dopiero z oficjalnego komunikatu ratuszowej komisji przetargowej, którego – miejmy nadzieję – doczekamy się lada dzień.

Tramwaj mój widzę przepiękny…

28 09 2011

Doczekaliśmy się – przetarg na zakup taboru tramwajowego wreszcie został ogłoszony. 8 listopada 2011 powinniśmy dowiedzieć się, kto chce dostarczyć tramwaje Olsztynowi. Piszę powinniśmy, bo 15 wozów to całkiem niezły kąsek i z pewnością pojawią się protesty tych, którzy nie zostaną zaproszeni do stołu.

Prototypowy Solaris Tramino S100 na ulicy Roosevelta w Poznaniu

Prototypowy Solaris Tramino S100 na ulicy Roosevelta w Poznaniu Fot. Bartosz Borkowski © OlsztyńskieTramwaje.pl

Do wspomnianego 8 listopada do godziny 11 producenci mogą składać oferty. W południe tego samego dnia nastąpi ich otwarcie. Nieco wcześniej, bo 18 października mija termin, do którego zainteresowani przetargiem mogą składać pytania do specyfikacji przetargowej. Po ogłoszeniu wyniku przetargu będzie 90 dni na podpisanie umowy – termin upływa 5 lutego 2012, ale może zostać przedłużony (maksymalnie o 60 dni). Na tramwaje producent musi udzielić 5-letniej gwarancji. Według planu dostawy pojazdów miałyby się rozpocząć 31 marca 2014, a zakończyć 14 sierpnia tego samego roku. Wcześniejsza dostawa nie miałaby sensu, bo całkowicie zakończone muszą być prace nad infrastrukturą. Kluczową informacją jest, że tramwajów będzie 15, a nie 13 czy 11 jak chwilami planowano. Tę dobrą decyzję wymogła na Olsztynie finansująca projekt w 85% Unia Europejska.

Żeby wziąć udział w olsztyńskim przetargu, producent będzie musiał – oprócz gwarancji finansowych – wykazać się doświadczeniem w budowaniu nowoczesnych tramwajów. Firma musi udokumentować, że w ciągu ostatnich trzech lat zbudowała co najmniej dwa tramwaje wieloczłonowe, które uzyskały homologację w którymś z krajów Unii Europejskiej. Ten wymóg eliminuje z przetargu Fabrykę Pojazdów Szynowych H. Cegielski Poznań (FPS HCP), co patrząc na doświadczenia z ostatnich lat oznaczać będzie najprawdopodobniej protest poznańskiego producenta, który wyspecjalizował się w protestach właśnie zamiast w tworzeniu tramwajów. FPS HCP może się pochwalić tylko jednym egzemplarzem niskopodłogowego w dwóch trzecich modelu 118N, zwanego Pumą. Na dodatek prototyp ten – jeżdżący obecnie po torach Poznania – powstał cztery lata temu, w 2007 roku.

Dokumentacja przetargowa zawiera wiele zapisów na tyle szczegółowych, że powinny one zapewnić Olsztynowi otrzymanie takich tramwajów, jakich potrzebuje, a nie takich, jak zaoferują producenci. Jednocześnie według mojej oceny nie ma w specyfikacji zapisów, które mogłyby pozwolić komukolwiek na rzucenie oskarżenia, że przetarg jest ustawiony pod któregoś z producentów. Już choćby zapis o dozwolonej długości pojazdu, który może mieć od 28 do 32 metrów. Oznacza to, że w przetargu będzie mogła wziąć udział zarówno Pesa z modelem 120Na Swing (30,1 m), jak i Bombardier z modelem NGT6 (Flexity w krótszej,pięcioczłonowej wersji „berlińskiej” – 30,8 m), Škoda ze swoim 15T ForCity (31,4 m) czy Solaris z Tramino (32 m) – że wymienimy tylko najbardziej znanych na polskim rynku producentów. Szerokość tramwaju określono na 2,4-2,5 metra, co można uznać za standard. Olsztyn nie ogranicza liczby członów, co także poszerza spektrum ewentualnych oferentów, bo wymienione wyżej modele mimo zbliżonej długości mogą mieć od trzech do pięciu członów.

Škoda 15T ForCity

Škoda 15T ForCity © Škoda (www.forcitytram.cz)

Tramwaj dla Olsztyna musi pomieścić co najmniej 200 pasażerów. 15% wszystkich miejsc musi być siedzących, co oznacza, że w pojeździe znajdzie się co najmniej 30 siedzeń. Wszystkie one powinny być ustawione przodem lub tyłem do kierunku jazdy, dopuszcza się możliwość umieszczenia dodatkowych składanych foteli, które siłą rzeczy ustawione będą prostopadle do osi tramwaju (układ jak w wagonach metra). Siedzenia mają być „wandaloodporne”, zaś decyzję o tym, co znajdzie się na tapicerce, zdecyduje w późniejszym okresie miasto (powtórzę – Wysoka Brama, ratusz, zamek, planetarium aż się proszą o to). Szerokość przejścia między rzędami siedzeń musi wynieść co najmniej 65 cm – za więcej miejsca między fotelami producenci będą dostawali dodatkowe punkty. O malowaniu tramwajów zdecyduje magistrat, ale już w późniejszym terminie – asystentka prezydenta ds. estetyzacji Marcelina Chodyniecka-Kuberska opowiada się za kolorystyką nawiązującą do nowego systemu identyfikacji wizualnej miasta. Olsztyńskie tramwaje byłyby ciemnozielone z elementami w kolorze limonki (lub oliwki – jak kto woli). Taka propozycja została w naszej ankiecie oceniona przez internautów dość wysoko – otrzymała 29% głosów.

Olsztyńskie tramwaje będą w co najmniej połowie niskopodłogowe. Oczywiście mogą być w całości, bo za każdy procent niskiej podłogi powyżej 50% pojazd otrzyma dodatkowe punkty za wartość techniczną. Zarówno kabiny motorniczego (dwie identyczne na obu końcach wagonu), jak i przestrzeń pasażerska mają być klimatyzowane. I tu ciekawostka, bo specyfikacja określa, jaka ma być wydajność ogrzewania i klimatyzacji. Przy temperaturze -20°C w kabinie motorniczego ma być 16°C, a w części dla pasażerów co najmniej 10°C. Klimatyzacja ma być włączana przy temperaturze powyżej 25°C i w kabinie motorniczego obniżać upał o 4-6°C, a w przestrzeni pasażerskiej o 3-5°C. Motorniczy ma mieć w swojej kabinie po lewej stronie uchylane okno (ukłon w stronę palaczy?), a w części pasażerskiej wszystkie okna z wyjątkiem wyjść bezpieczeństwa mają być przesuwne (25-35% wysokości okna). Jeśli włączona będzie klimatyzacja, okna będą blokowane przez kierowcę kluczem „typu kwadrat”.

Tramwaje będą oczywiście dwukierunkowe, więc drzwi będą znajdowały się po obu stronach wozu. Będzie ich co najmniej pięć par, wszystkie dwuskrzydłowe o szerokości minimum 1,3 m. Za dodatkowe pary drzwi producent może dostać dodatkowe punkty – być może któryś skusi się i ułatwi nam wsiadanie i wysiadanie. Postulat jak największej liczby drzwi i wyłącznie dwuskrzydłowych zgłaszaliśmy na łamach bloga w lutym 2011 i cieszymy się, że po naszym wpisie – a mamy tego potwierdzenie – uwzględniono to w specyfikacji przetargowej. Nie mogę tu nie pochwalić urzędników z ratuszowej jednostki realizującej projekt tramwajowy, że potrafią wsłuchać się w głosy osób niezwiązanych z projektem. Dzięki ich otwartości będziemy mieli jedyne w Polsce niskopodłogowe tramwaje z wyłącznie szerokimi, podwójnymi drzwiami. To znacznie przyśpieszy czas tzw. wymiany pasażerów (wsiadania i wysiadania), a co za tym idzie – skróci czas podróży. Drzwi będą odskokowo-przesuwne – w Olsztynie znamy ten mechanizm z Solbusów B9,5 i Jelczy M081MB. Będą wyposażone w mechanizm rewersowania, zapobiegający przytrzaśnięciu pasażera. Każde drzwi będą mogły być otwarte przez pasażera (jeśli taką funkcję włączy motorniczy). Mam nadzieję, że zostanie wprowadzony obowiązek z korzystania z owego „ciepłego guzika” (jak go nazywają w niektórych miastach), szczególnie w miesiącach letnich i zimowych. Przy upale nieotwieranie drzwi, przez które nikt nie wysiada i nie wsiada, znacznie poprawia wydajność klimatyzacji, zimą ten sam mechanizm powoduje mniejsze straty ciepła i przez to tramwaj nie będzie się tak szybko wychładzał.

Bombardier NGT6 Kraków III na pętli Mały Płaszów

Bombardier NGT6 Kraków III na pętli Mały Płaszów © OlsztyńskieTramwaje.pl

Robimy zakupy na dłużej, bo zamawiamy tramwaje, których żywotność ma wynieść ćwierć wieku przy rocznych przebiegach nie większych niż 100 tys. kilometrów. Trwałość ma nadać stalowa konstrukcja – zabronione jest użycie aluminiowych elementów nośnych, jak i poszycia. Dopuszczalne będzie wykorzystanie elementów plastikowych w poszyciu pojazdu – najpewniej będą to te elementy, które najczęściej ulegają uszkodzeniom, czyli przede wszystkim zderzaki. Zresztą zapis w innym punkcie specyfikacji mówi się o tym, że najechanie na inny stojący tramwaj z prędkością 5 km/h nie może spowodować odkształceń konstrukcji, a jedynie elementów wymiennych. Ważne (i dobre) są wymogi dotyczące funkcjonowania w trudnym olsztyńskim klimacie. Tramwaj ma działać w zakresie temperatur od -30°C do 55°C i przy wilgotności względnej 100%. Ma być odporny na sól, którą posypuje się ulice zimą. Dokładnie określono w dokumentacji, jakie wymogi dotyczące poruszania się po zalanym torowisku musi spełniać pojazd. Konstrukcja wagonu musi być taka, by przy wodzie do wysokości 2,5 cm nad poziom główki szyny na odcinku do 100 metrów tramwaj mógł jechać z prędkością 40 km/h, a przy torowisku zalanym do wysokości 7 cm nad poziom główki szyny na odcinku do 50 metrów z prędkością 5 km/h. Bardzo praktyczny jest też zapis mówiący o tym, że tramwaj musi się dać uruchomić przy temperaturze -27°C po 48 godzinach stania na dworze. Zważywszy że nie będzie w zajezdni hali postojowej, to wymóg jak znalazł na warmińskie zimy. Z powodu braku miejsc postojowych pod dachem najprawdopodobniej niestety przyda się też wymagana powłoka antygraffiti. Szczegółem estetycznym jest to, że szerokość tramwaju na wysokości wózków musi być identyczna jak na poziomie dolnej linii okien. Oznacza to, że olsztyńskie wozy nie będą miały tzw. podciętego pudła – takie rozwiązanie zastosowano np. w prototypie Solarisa Tramino (model S100), ale już w wozach seryjnych (model S105) z niego zrezygnowano. Pojazdy będą też miały osłony wózków napędowych i jezdnych. Przy okazji z dokumentacji dowiadujemy się, jaką wysokość będą miały perony przystankowe – do 24 cm na przystankach tramwajowych i do 30 cm na tramwajowo-autobusowych.

Część zapisów dotyczących technikaliów jest oczywista – rozstaw osi tramwaju to 1435 mm, napięcie – standardowe 600 V (biegun dodatni w sieci, ujemny w szynie), wóz musi być wyposażony w czuwak na wypadek zasłabnięcia motorniczego, piasecznice czy radiowe sterowanie zwrotnicami. Maksymalną prędkość tramwaju określono na 70 km/h, a jego przyspieszenie od 0 do 30 km/h musi wynieść co najmniej 1,1 m/s2. Wagon ma mieć możliwość pokonywania – z maksymalnym obciążeniem – wzniesień o nachyleniu 5% na długości do 1 km. Głosy malkontentów, że taka norma nie będzie spełniona na Obiegowej czy Żołnierskiej, pokazują tylko ich niewiedzę. Nachylenie 5% to na odcinku 1 km różnica poziomów wynosząca 50 m, tymczasem – jak ktoś słusznie zauważył – różnica między najwyższym i najniższym punktem w Olsztynie (a żaden z nich nie znajduje się przy Żołnierskiej…) wynosi 64 m.

Pesa 120NaG Swing wjeżdża na pętlę Chełm w Gdańsku

Pesa 120NaG Swing wjeżdża na pętlę Chełm w Gdańsku © OlsztyńskieTramwaje.pl

Bardzo rozsądnie sformułowano też kryteria oceny. Cena nie będzie decydowała o wszystkim, więc nie kupimy czegoś tylko dlatego, że jest tanie. Waga kryterium ceny wynosić będzie 65%, pozostałe 35% punktów zostanie przyznanych za parametry techniczne.

Do 10 punktów będzie można otrzymać za procentowy udział niskiej podłogi w przedziale pasażerskim. Wcale nie jest więc tak, że olsztyńskie tramwaje będą tylko w połowie niskopodłogowe. Po prostu 50% niskiej podłogi to minimum – jeśli ktoś nie spełni tego warunku, jego oferta zostanie odrzucona – ale górną granicą jest 100%. Za każdy procent niskiej podłogi powyżej 50% producent otrzyma 0,2 punktu, maksimum za wóz w całości niskopodłogowy to 10 punktów.

Drugim kryterium technicznym będzie szerokość przejścia między rzędami siedzeń – wymagane minimum to 65 cm. Za każdy dodatkowy centymetr oferta otrzyma pół punktu, maksymalnie można otrzymać 5 punktów za przejście szerokie na 75 cm lub szersze.

Sześć punktów ekstra można zdobyć za system dostosowujący wysokość podłogi do zużycia kół i obciążenia. Jeśli będzie to regulacja ręczna, model otrzyma trzy punkty, jeśli automatyczna – pełną pulę.

Za średnicę kół można otrzymać dodatkowo cztery punkty. Jeśli koło będzie miało 60 cm, bonusów nie będzie. Za każdy dodatkowy centymetr średnicy można otrzymać pół punktu, maksymalny rozmiar to 68 cm (4 pkt.).

Producent może zwiększyć swoje szanse na kontrakt dzięki materiałom zastosowanym do konstrukcji. Jeśli zastosuje stal o podwyższonej odporności na korozję, dostanie jeden punkt, jeśli stal nierdzewną – trzy.

Miasto dba też o uszy mieszkańców – wyżej punktowane będą tramwaje ciche. Pojazd nie może przy 50 km/h być głośniejszy niż 80 dB, bo nie weźmie udziału w przetargu. Dla zobrazowania – 80 dB to hałas, jaki wydaje szczekający pies. Jeśli tramwaj nie będzie głośniejszy niż 67 dB (65 dB to hałas wywoływany przez… chrapanie), dostanie maksymalną premię – dwa punkty.

I ostatnie kryterium, za które można dostać dodatkowe punkty – liczba drzwi. Po pięć par podwójnych (określanych jako strumieniowe) z każdej strony zamawiający wymaga, więc za taką liczbę dodatkowych punktów nie będzie. Jeśli producent doda szóstą parę drzwi po obu stronach, do swojego wyniku będzie mógł dopisać pięć punktów.

Siemens Combino mija przystanek Bałtyk w Poznaniu

Siemens Combino mija przystanek Bałtyk w Poznaniu Fot. Bartosz Borkowski © OlsztyńskieTramwaje.pl

Miasto wraz z inżynierem kontraktu przygotowując specyfikację przetargową zadbali też o wyposażenie przyszłych tramwajów dla Olsztyna. Każdy wóz będzie miał dwie tablice czołowe (po jednej na każdym końcu wagonu), na których wyświetlany będzie numer linii i nazwa przystanku końcowego (lub inny zaprogramowany tekst). Tablice będą klapkowo-diodowe i tu chyba lepszy byłby zapis o tablicach wyłącznie diodowych. Wyświetlacze LED mają zdecydowanie lepszą widoczność, zwłaszcza w porze wieczornej i nocnej, są też energooszczędne. Ponadto tablice klapkowe (nawet podświetlane diodami) mają poważne ograniczenie – są statyczne. Nawet wyświetlacz o rozmiarach 16×112 punktów (takie zostały zamówione) może nie pomieścić długiej nazwy, tymczasem tablice diodowe umożliwiają przewijanie tekstów o dowolnej długości. W technologii klapkowo-diodowej mają być też wykonane cztery tablice boczne (o takich samych wymiarach jak czołowe). Przy okazji opisu tych elementów dowiadujemy się co nieco na temat numeracji, jaka zostanie nadana liniom tramwajowym – w dokumentacji zapisano, że będzie to jedna cyfra, a zatem najprawdopodobniej tramwaje otrzymają kolejne numery zaczynające się od 1, co oznacza przenumerowanie linii autobusowych.

Wewnątrz tramwaju znajdą się cztery tablice wewnętrzne do wyświetlania przebiegu trasy. Nie określono tego dokładnie, ale mam nadzieję, że będą to ekrany ciekłokrystaliczne, a nie jakieś archaiczne wynalazki diodowe.

Olsztyńskie wozy będą wyposażone w głośniki (10 w każdym pojeździe), mikrofony dla motorniczego, system głosowego zapowiadania przystanków oraz monitoring (wewnętrzny i zewnętrzny). Kilka istotnych elementów wyposażenia zostanie zakupionych w ramach kolejnego przetargu – na system inteligentnego sterowania ruchem (ITS) i informację pasażerską. Będą to tzw. autokomputer i na każdy tramwaj po 3 dwustronne ekrany ciekłokrystaliczne o średnicy 22 cali do wyświetlania informacji pasażerskiej. Dzięki kontraktowi na ITS będziemy mieli też absolutną nowość w Polsce – możliwość korzystania z bezprzewodowego internetu w pojeździe. Wiemy, ile będzie w tramwaju kasowników – do biletów elektronicznych tyle, ile ostatecznie będzie w wagonie par drzwi (czyli pięć lub sześć), a do biletów papierowych dwa, w skrajnych członach wozu. Trochę dziwi, że zamawiamy osobne kasowniki do biletów elektronicznych i papierowych – np. w Warszawie od wielu już lat funkcjonują kasowniki dla obu typów biletów. Przyznajmy jednak, że to drobiazg, a poza tym dobrze jest pewne rozwiązania wymuszać – łatwiej będzie skłonić mieszkańców do przejścia na bilet elektroniczny, jeśli z kartonikowym (przepraszam – w Olsztynie: papierowym) będą musieli sobie pobiegać po tramwaju.

Last but not least: tramwaje dla Olsztyna będą wyposażone w biletomaty. W każdym wozie pojawi się jeden automat do sprzedaży biletów. Tu znów musimy się pochwalić – wprowadzenie tego punktu do specyfikacji to także efekt naszego lobbingu na łamach bloga. To rozwiązanie znacznie ułatwi życie pasażerom, a przewoźnikowi powinno zwiększyć przychody ze sprzedanych biletów.

Alstom Citadis 302 na przystanku końcowym Arènes w Tuluzie

Alstom Citadis 302 na przystanku końcowym Arènes w Tuluzie Fot. Wikimedia Commons

Podsumowując: warto było poczekać tyle miesięcy na ogłoszenie przetargu. Do startu systemu jeszcze dużo czasu, z zakupem tramwajów zdążymy, a dzięki dłuższemu okresowi przygotowywania dokumentacja jest naprawdę solidna i zawiera wiele ciekawych rozwiązań. Specyfikacja przetargowa daje naprawdę nadzieję, że w II kwartale 2014 roku przyjadą do Olsztyna naprawdę nowoczesne, w niektórych aspektach wręcz innowacyjne, wygodne tramwaje. I pewnie będą też piękne.

%d blogerów lubi to:
